經過與規劃師 Tina 多次的談圖演練及選色後,終於要進入現場施工階段了。裝潢過程必須拆分數個階段,多組人員參與,「日工住宅設計」在這些資源調配上統一由規劃師管理,即使我們自己找了水電、軌道燈、檯面等,仍然是規劃師 Tina對各團隊進行說明、調度工期,確保成品的完整度,也讓身為屋主的我們輕鬆許多喔。最近剛好木作退場,完成一個重大的里程碑,就帶大家來看看木作師傅們究竟完成了什麼吧!
文章目錄
新屋保護
當我們完成交屋手續後,隔天馬上就衝進空蕩蕩的新家露營,開起交屋party啦!當時看起來挺無厘頭的舉動,現在回想起來還是很有趣的回憶呢。

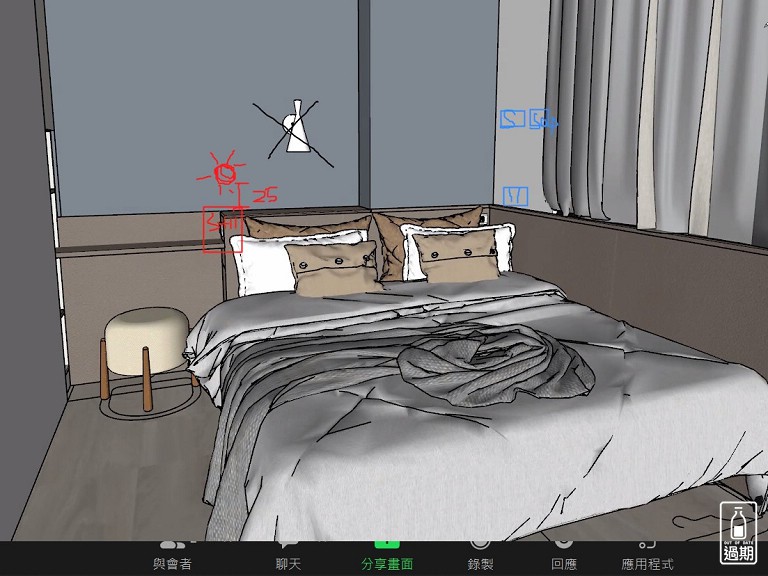

準備開工前,恰好疫情升溫,只好利用線上會議跟規劃師 Tina 跑一趟最後的細節確認。雖然彼此沒法見面,但大夥直接在圖上修修改改,到也挺方便的。
完成交屋後,規劃師 Tina 隨即展開各團隊的時程安排,首先要做的就是「新屋保護」的程序。
當初與日工簽約時,保護工程已經一筆獨立費用,因此除了配合建商規範,進行公共區域的保護工程之外,每日需繳交的清潔費也是由日工負擔喔。
這點尤其在疫情期間,對屋主來說相對更有利,像我們就因為木工師傅確診,而工期停擺了一周,然而卻無須為了以日計價的清潔費而煩惱。
新屋裝潢有個優點,就是同棟或同層鄰居工期相近,從大廳到電梯、梯廳等公共區域的保護工程可以重複沿用。
由於工程進料時需使用到屋主停車位,因此停車位也會進行保護措施。

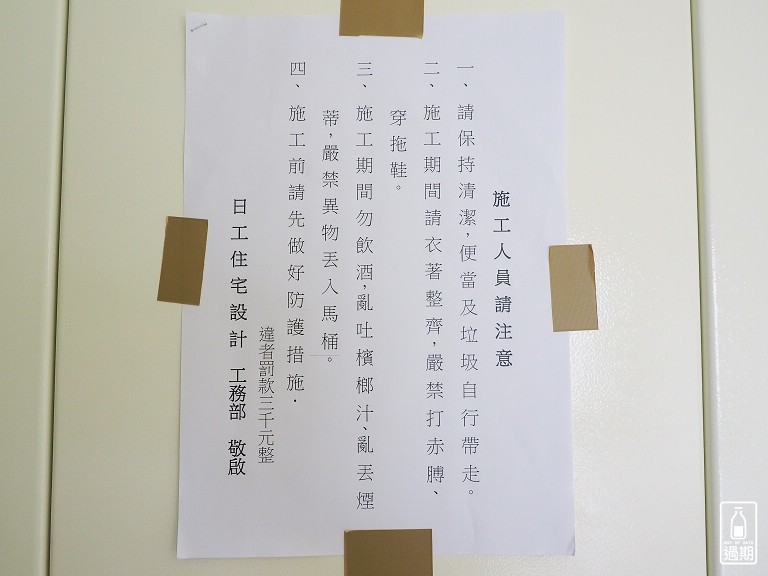

日工對於工程人員從現場清潔到服裝、儀態等都有一定的要求,畢竟有紀律的團隊才是工程品質的先決條件。

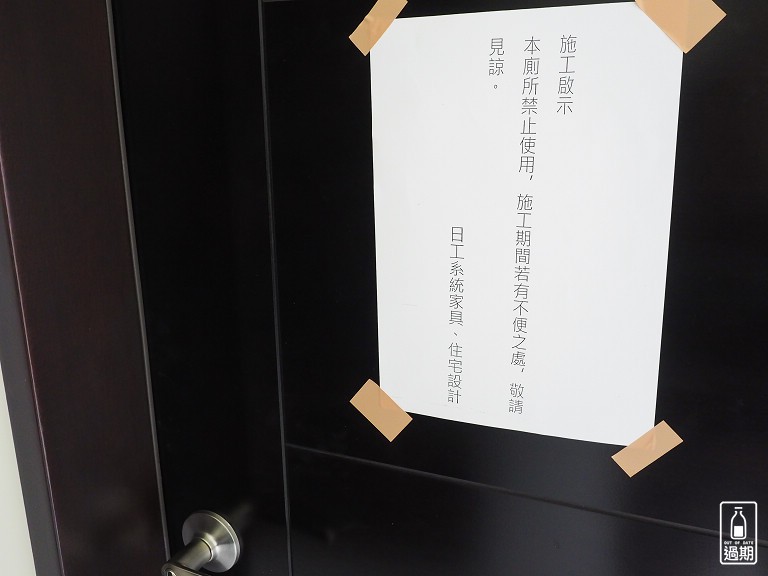

新家的室內空間有兩組衛浴,工程期間僅開放公共空間的洗手間給師傅們使用,主臥衛浴則是不會使用的。

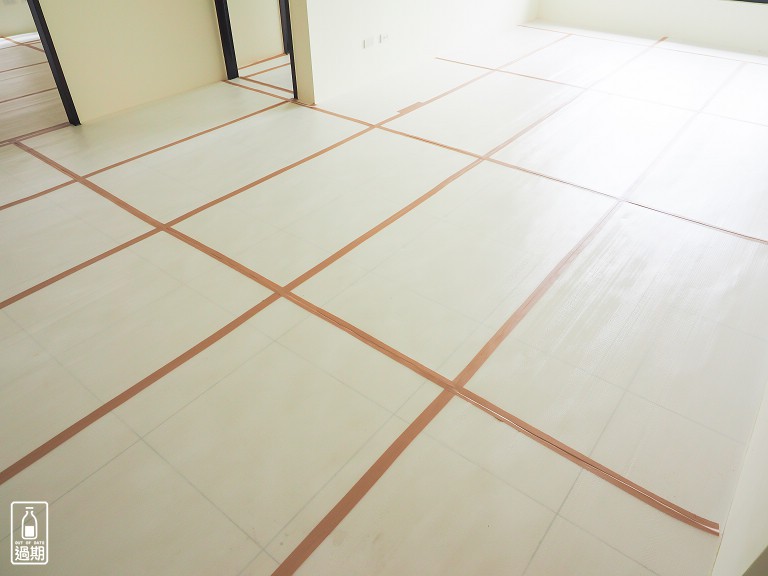

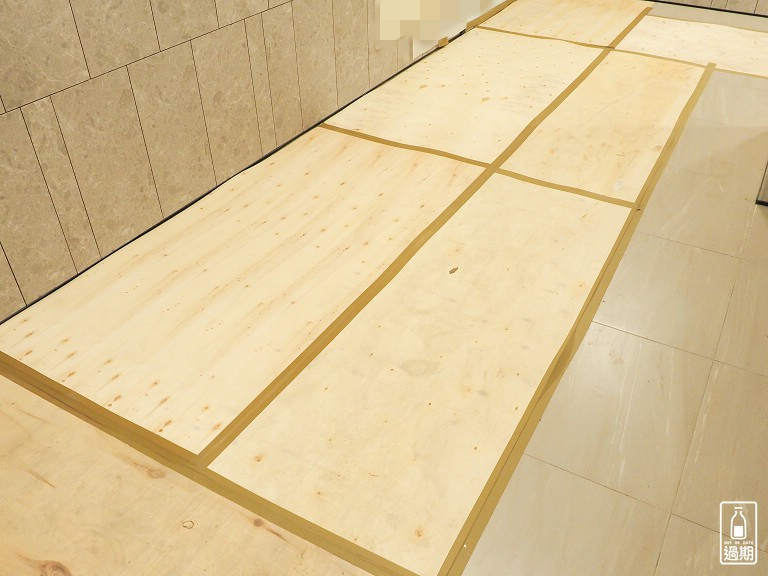

室內地磚的保護措施,拼貼的相當整齊呢。
建商提供的廚具也會蓋上防塵套給予保護。
冷氣配管及插座開關位移

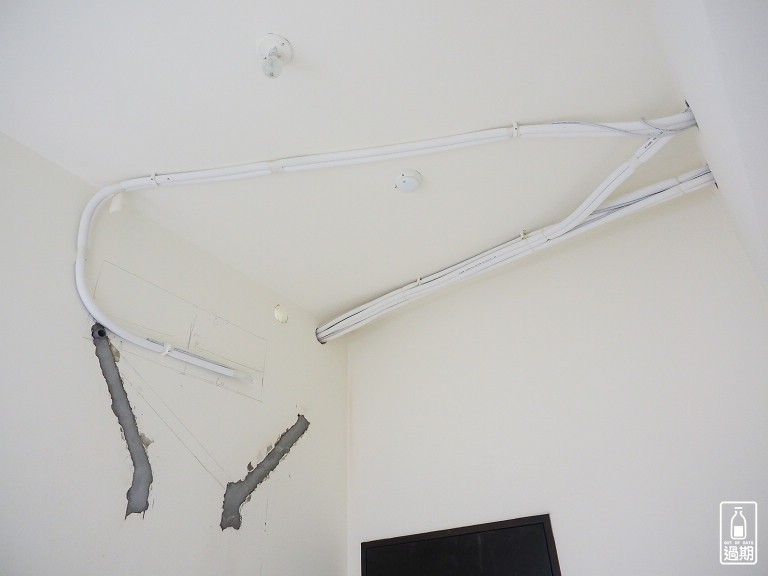

完成新屋保護後,木工進場前有一項工作需提前進行,就是冷氣銅管的放管作業。
除了室內冷氣銅管外,排水管線的調整也必須同時就定位。例如主臥會用木工做出一塊假樑,室內機大概就坐落在這處懸空的位置。

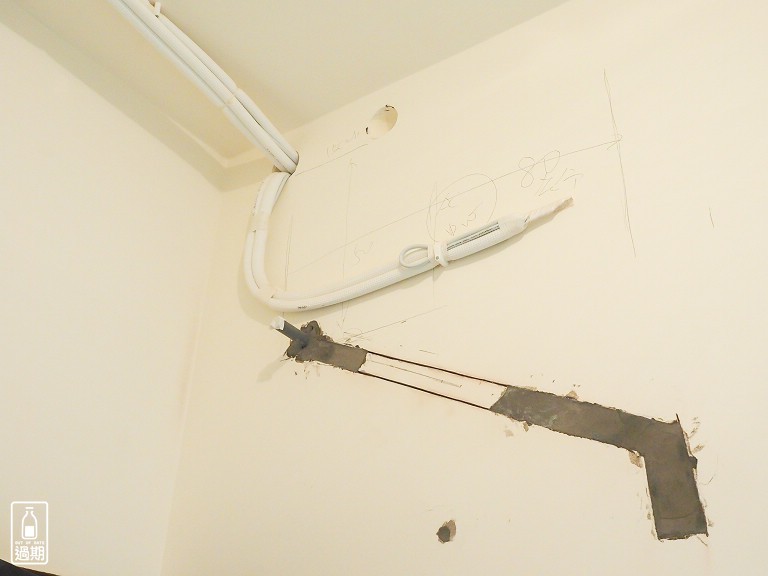

由於哥哥跟妹妹房間的排水管預設位置太低,因此重新洗溝埋管往上方遷移。

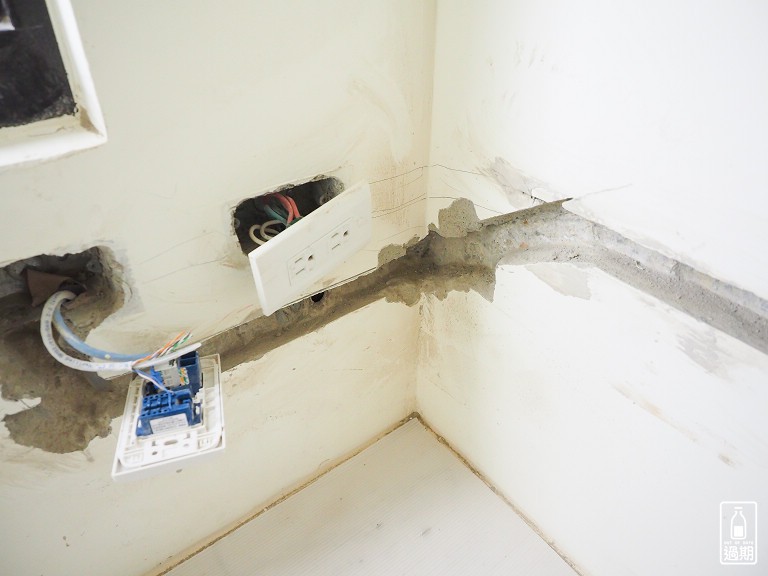

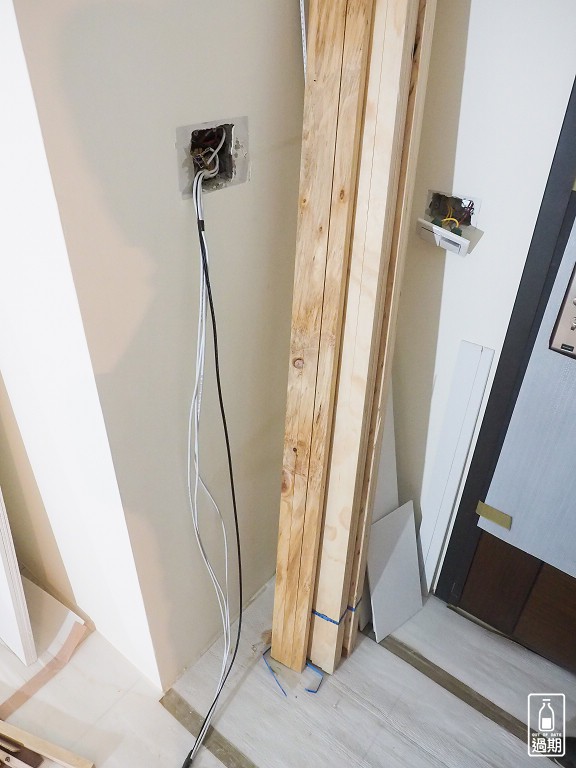

另外還有一項木工進場的事前工作,就是插座開關的位移。這項工作須由水電團隊來進行,且水電師傅必須對設計圖稿有充分的了解,是工程進行中相當重要的角色。
由於我本身就認識一位資歷非常深厚(40年)的水電師傅,不論是家庭水電或是工廠配電都難不倒他,還熟悉各項電工法規知識,因此新家特別請這位師傅協助幫忙。
儘管是我自行選擇的水電師傅,仍然是由規劃師 Tina 親自帶著師傅走一次,確定室內每一處的插座及開關位置無誤後,才接續讓水電師傅施作。
當然整個裝潢中,水電師傅不會只有開關插座位移,還必須配合木工及系統櫃做放管,對這位水電師傅有興趣的朋友也可以透過「聯絡我們」詢問,我會再提供聯繫資訊喔。

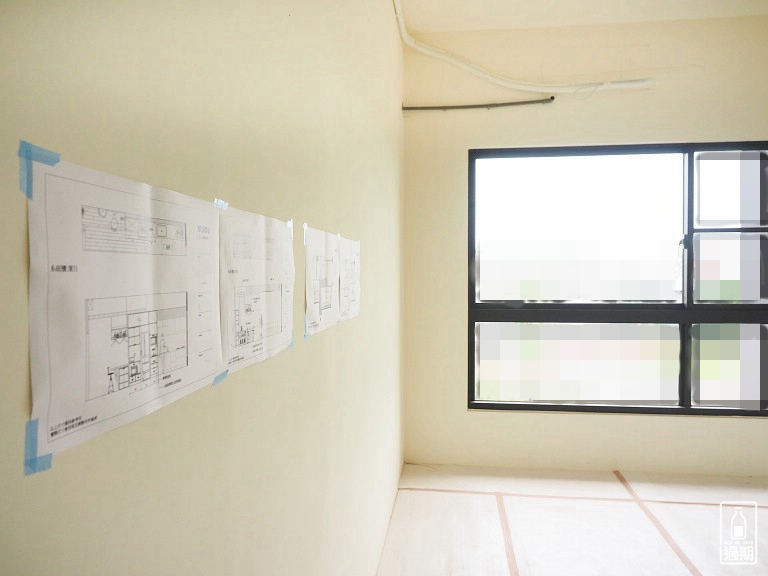

上述前置工作完成後,規劃師 Tina 就會到現場放樣一次,對尺寸做完確認後就可以讓木工進場囉。

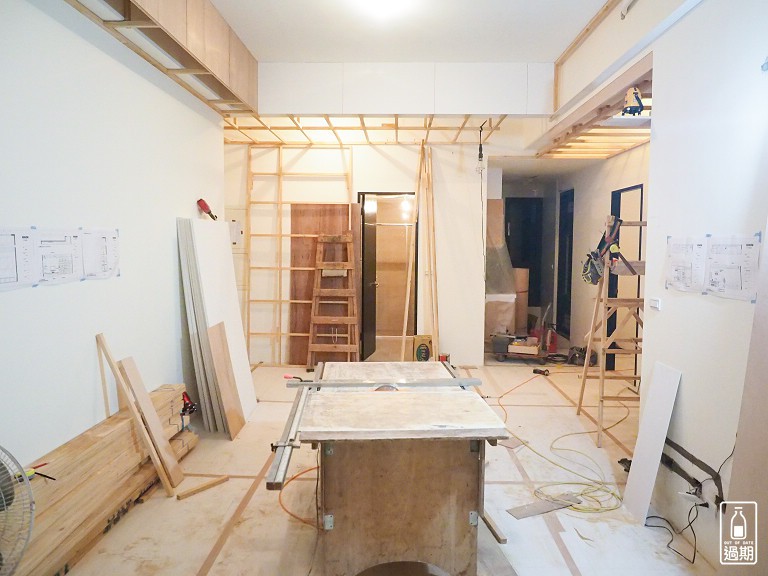

木工施作–初日

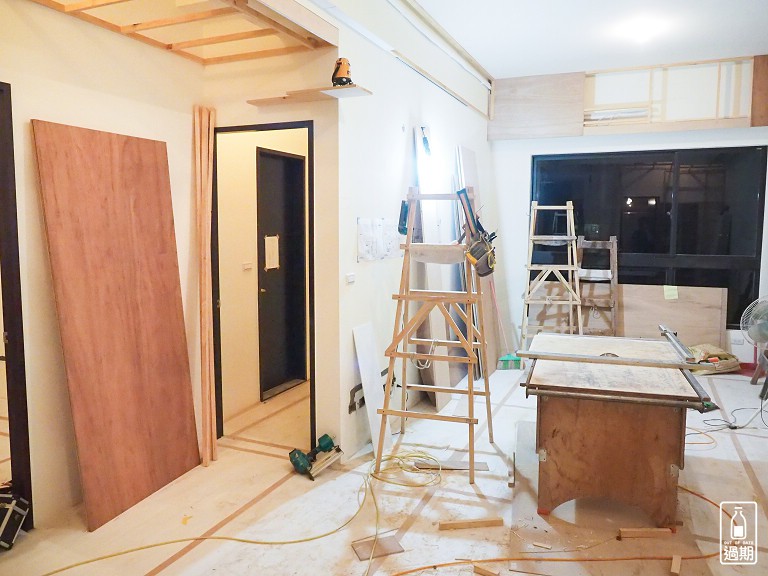

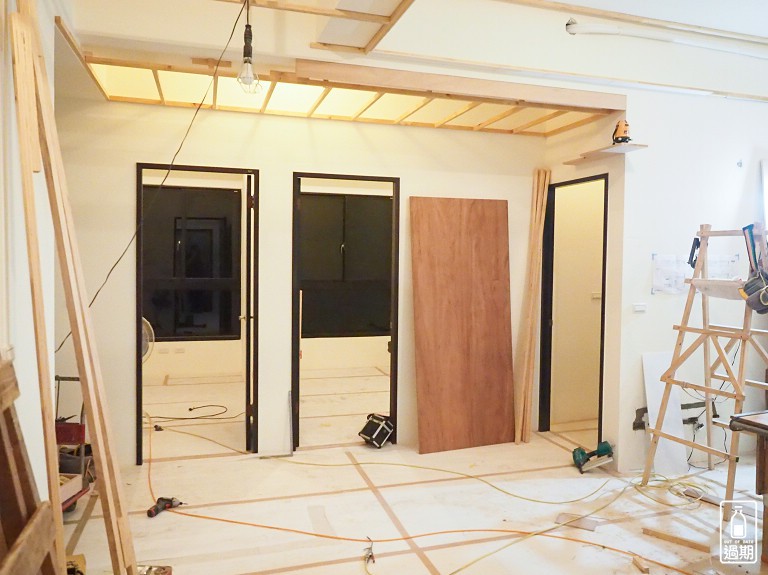

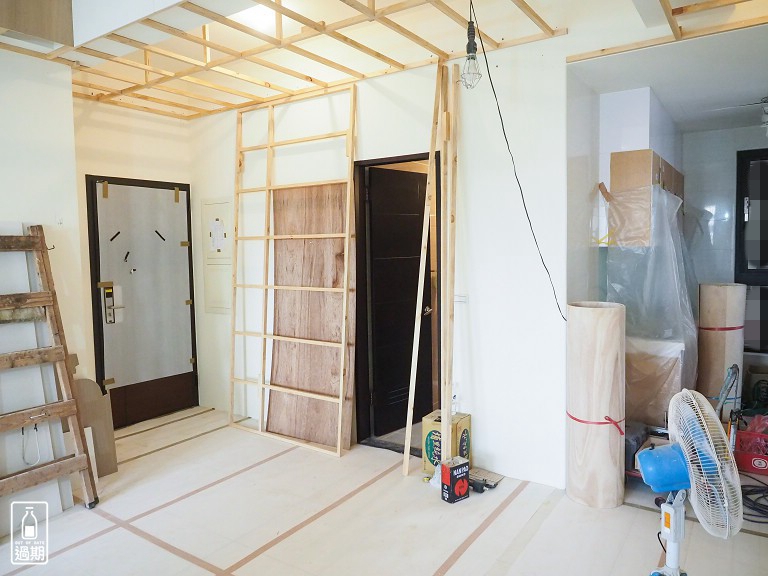

由於本身還是位上班族,多半僅能利用晚上到現場看看進度。只是沒想到木工進場才第一天,就變化如此之大。

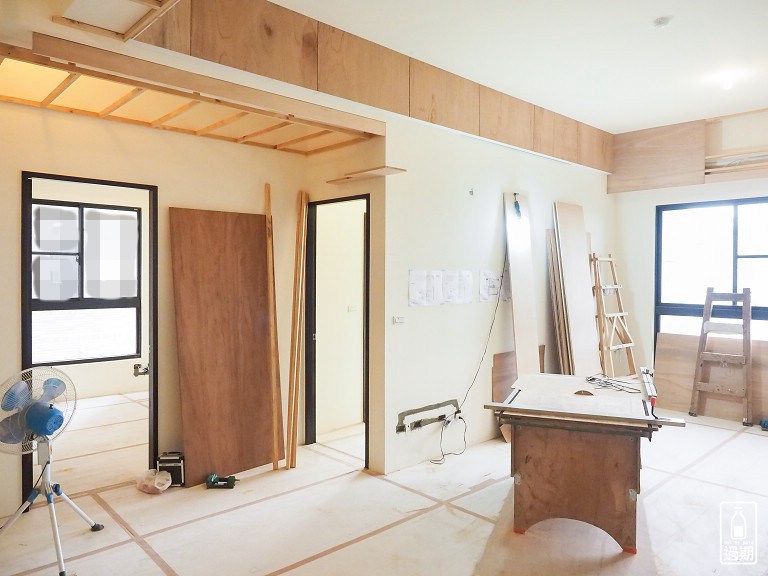

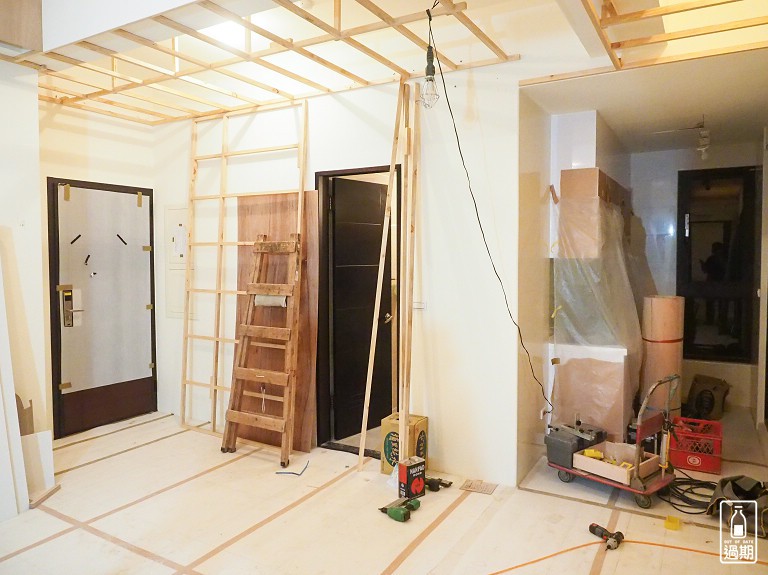

當初就是看上樓層淨高3米4的條件,才選擇這處新屋。

因此公共空間並不做平頂天花板,客廳僅在四周做出假樑,一方面用來包覆冷氣銅管,同時也與電視牆收納櫃銜接,避免灰塵累積在櫃體上方。
照面中左側是電視牆,屆時會由系統櫃與上方假樑銜接。
走道部分由於樑柱位置突兀,加上為了隱藏冷氣管線,因此仍會施做平頂天花板進行修飾。
各位知道水泥梁柱與木作天花板屬於異材質的接合,經過數年的地震拉扯後,兩者間很容易產生裂痕縫隙。
為此規劃師 Tina 在構思天花板的施作時,都會儘量將樑柱包覆起來,減少異材質接合的機會。
儘管明知道今天就是木作進場的第一天,實際現場看到大興土木的狀況,還是會相當興奮呢。
而且木工團隊每天離場時,都會進行環境整理,將大部分的木屑粉塵掃在麻布袋裏頭,保持現場環境整齊。

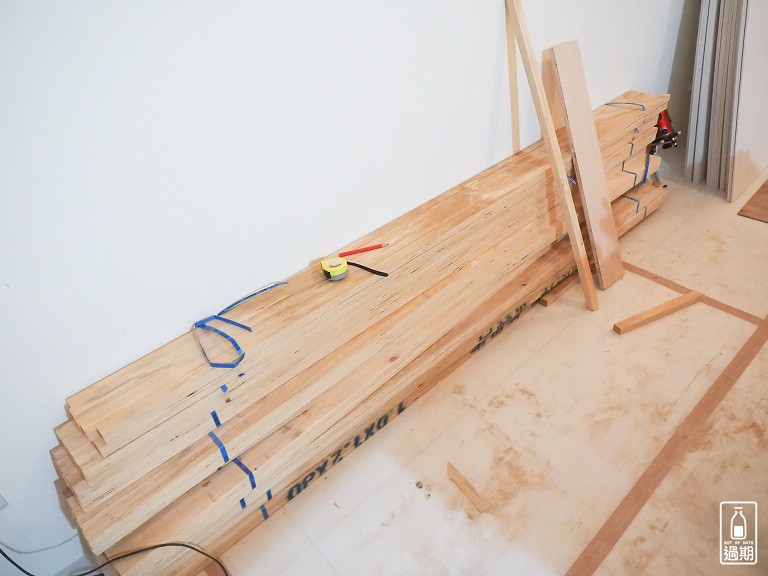

其實第一天就衝進現場的另一個重要因素就是為了「確認用料規格」。當初進行工程報價時,估價單上註明所使用的材料為「集成角材:台灣F3等級,矽酸鈣板:日本品牌」。

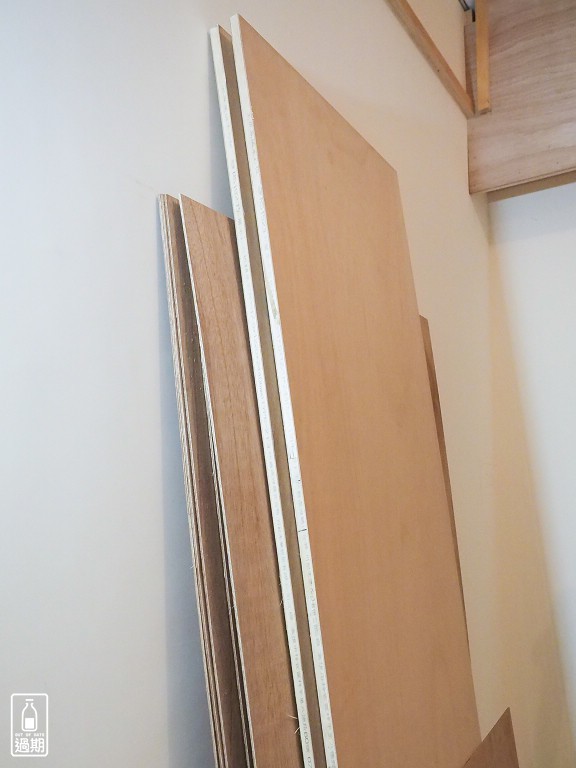

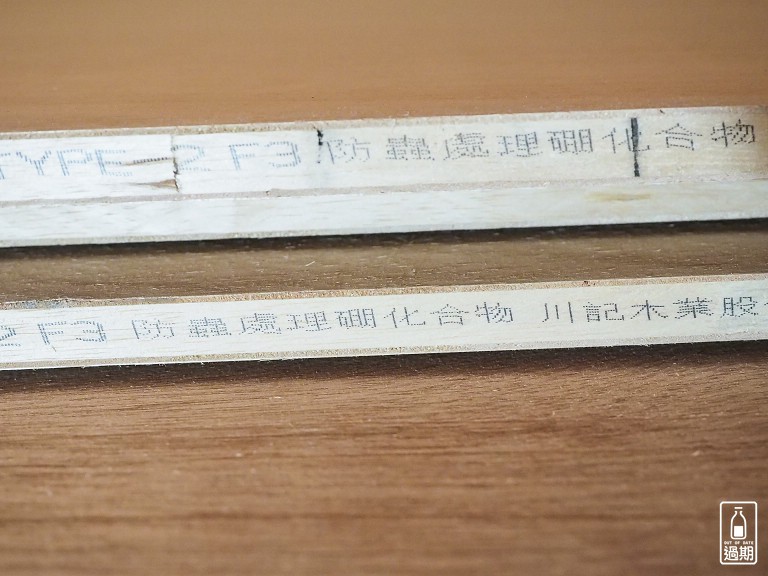

比對一下,確實為F3 防蟲處理的台灣板材喔。
角材部分同樣也是F3 等級,並經過高溫防蟲處理。

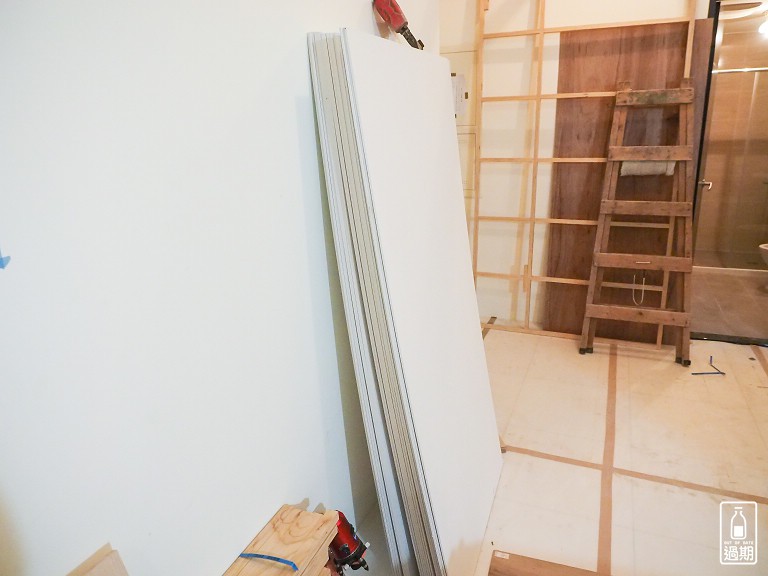

最後是天花板會使用的矽酸鈣板。
真的是日本麗仕NA LUX 不含石綿的耐燃矽酸鈣板耶,而產品編號應該是:「TOMBO No.6445」。
我還特別找到「日本麗仕官方網頁」,可以看到「TOMBO No.6445」確實被列為「不燃・耐火建築材料」且「無石綿証明」的建築材料。
經過現場實際驗證後,日工用料扎實、讓人放心,不會有魚目混珠的狀況喔。
木工施作–2日目
木工進場的第二天,仍然以公共空間的施作為主。

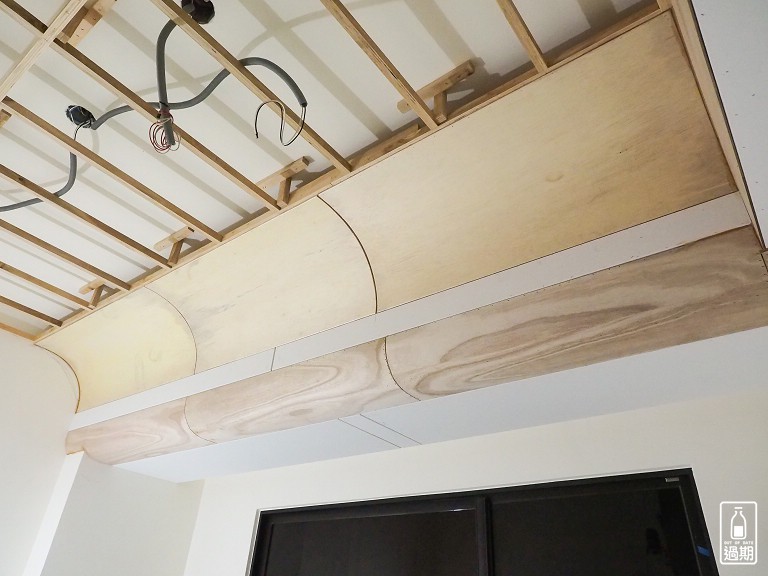

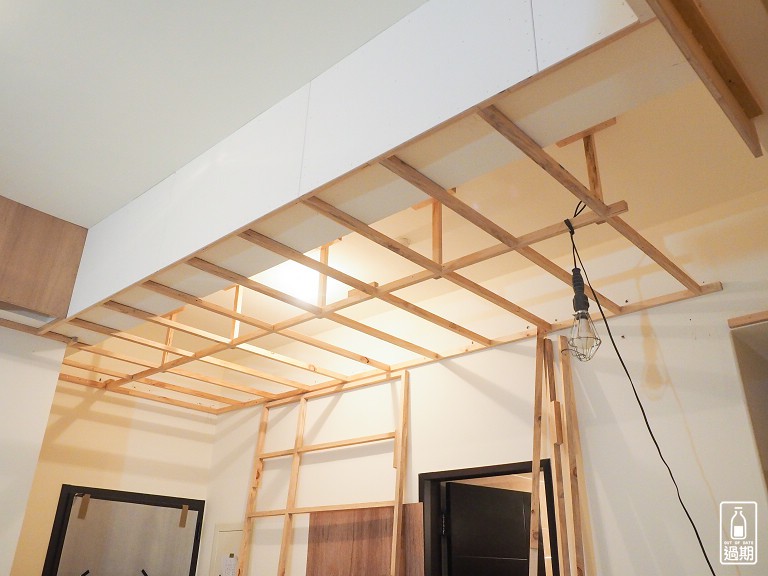

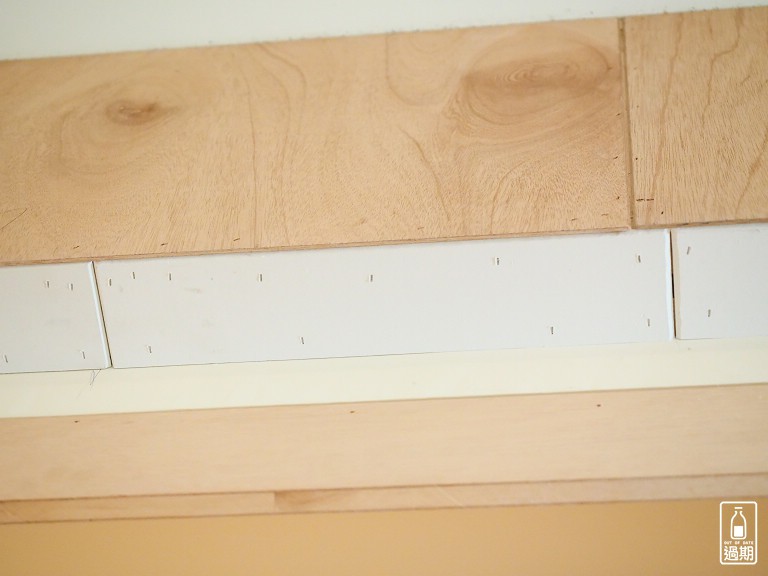

假樑部分也覆蓋上矽酸鈣板。

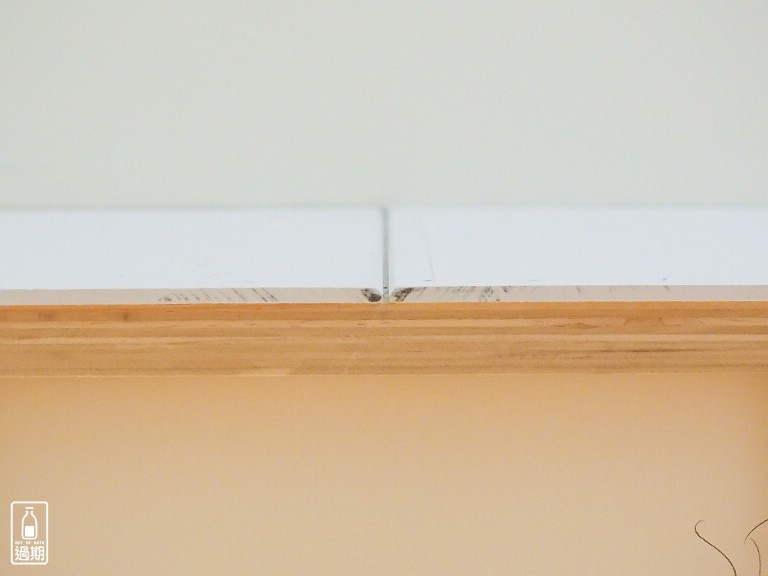

師傅說矽酸鈣板間會刻意銷出一個緩衝空間,好讓後續油漆師傅填上補土,讓補土更能牢固的停留在板材之間。

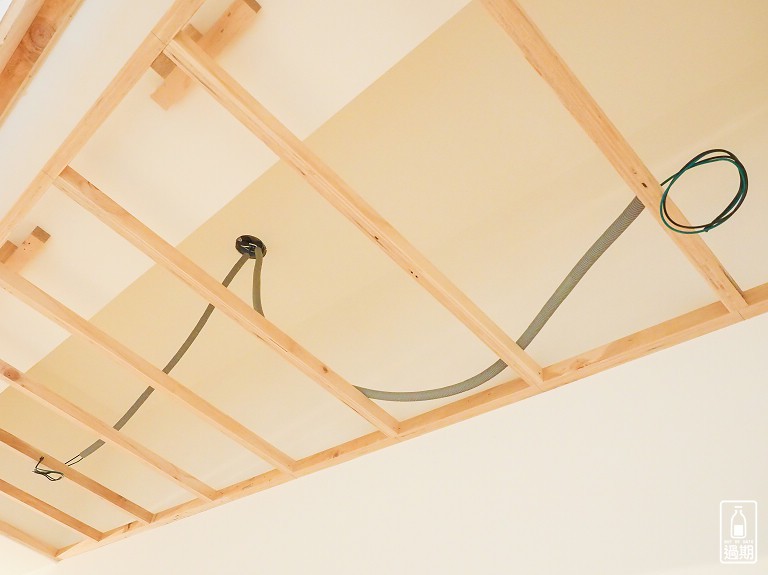

妹妹房間出現水平測距儀,看來施作範圍要開始擴及各房間的私領域了。
木工施作–3日目

這天規劃師 Tina 來我家囉,因為舊家這組才買沒多久的IKEA PAX衣櫃捨不得丟下,因此決定將它搬去新家主臥。

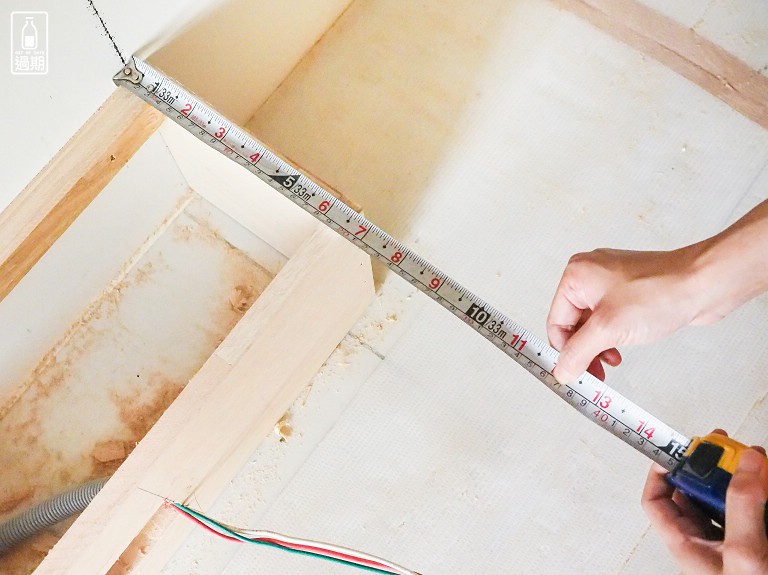

由於會請日工在這組衣櫃上方多作一組系統櫃與它接合,細心的 Tina 為求成品分毫不差,還特別來我家衣櫃丈量尺寸。突然看到衣櫃旁的婚紗照,話說老婆跟照片裡沒差多少,我倒是大了好幾圈阿。
儘管這天是周六,木工並沒有進場,還是跑來現場看看陽光灑進新家的感覺,白天溫暖的氣氛確實與晚上有大大不同。
木工施作–4日目
原本這天木工會繼續施作,沒想到其中一位師傅確診染疫COVID-19,導致工期從今天起停擺七天,於是今天改由水電師傅到場進行天花板燈具線路的放管作業。

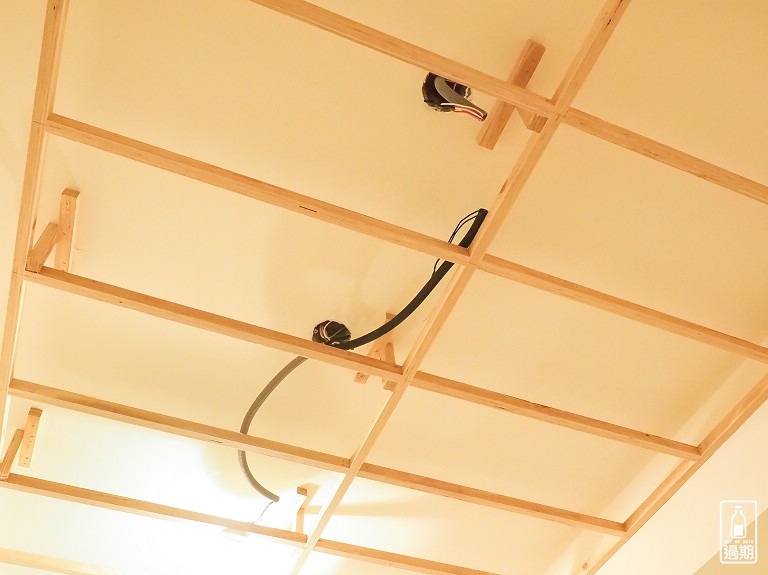

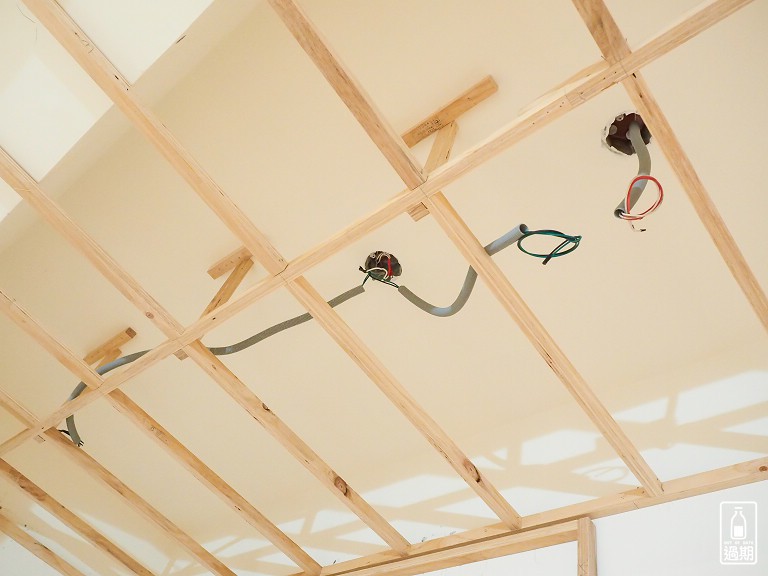

水電師傅必須配合燈具的大約位置,將電線包管保護並預留出足夠的距離,屆時矽酸鈣板封頂開動後,就能方便進行燈座的安裝。

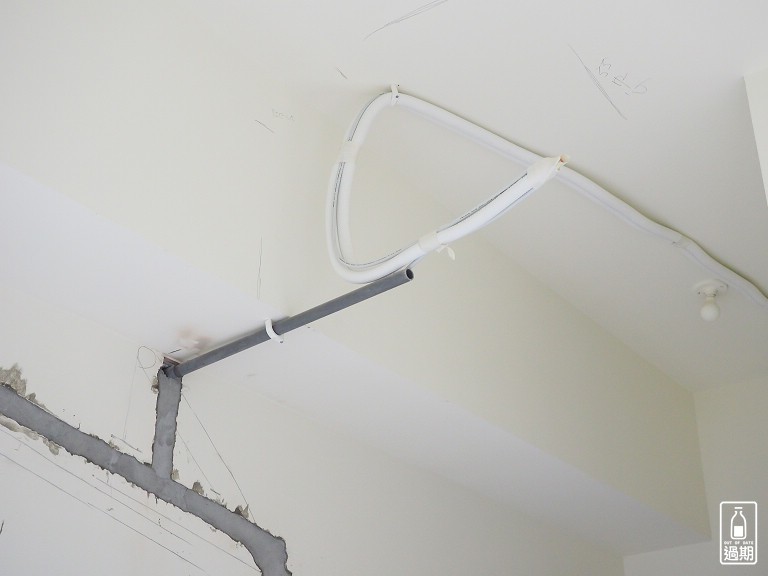

水電師傅對成品的要求很高,看看這些燈具管線,是不是整理的相當整齊呢?
木工師傅們,我們下周再見囉。

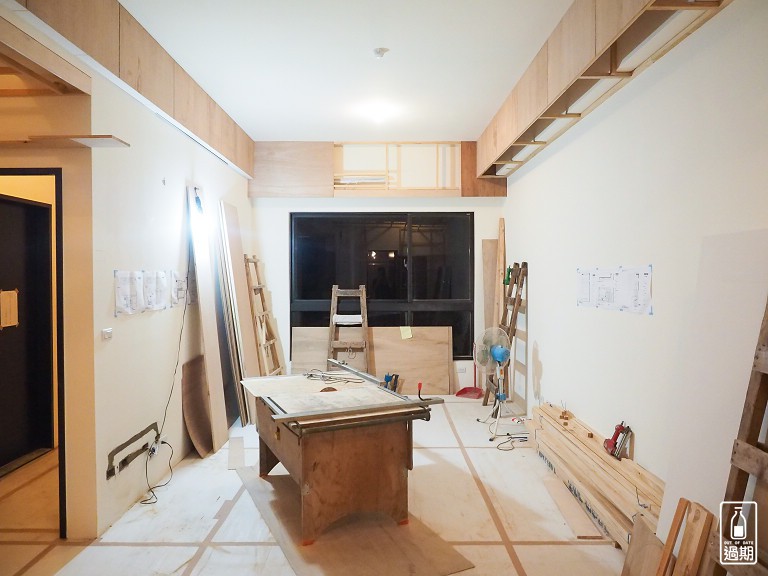

木工施作–5日目

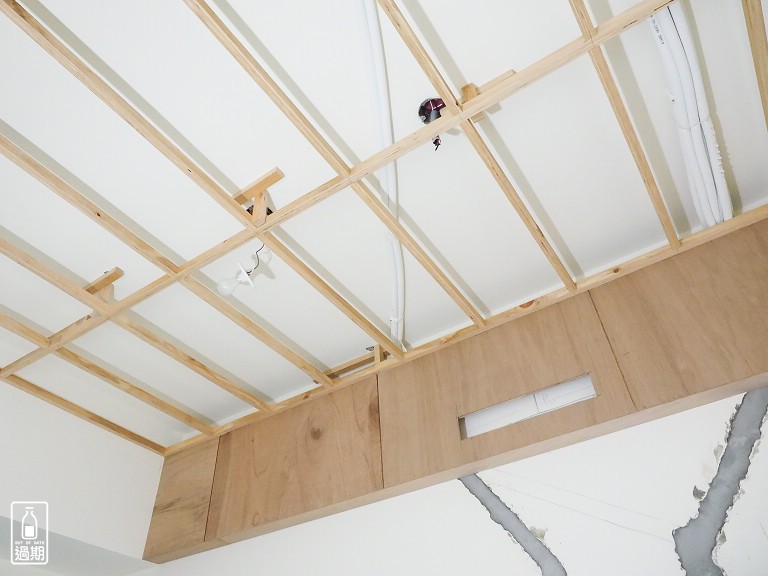

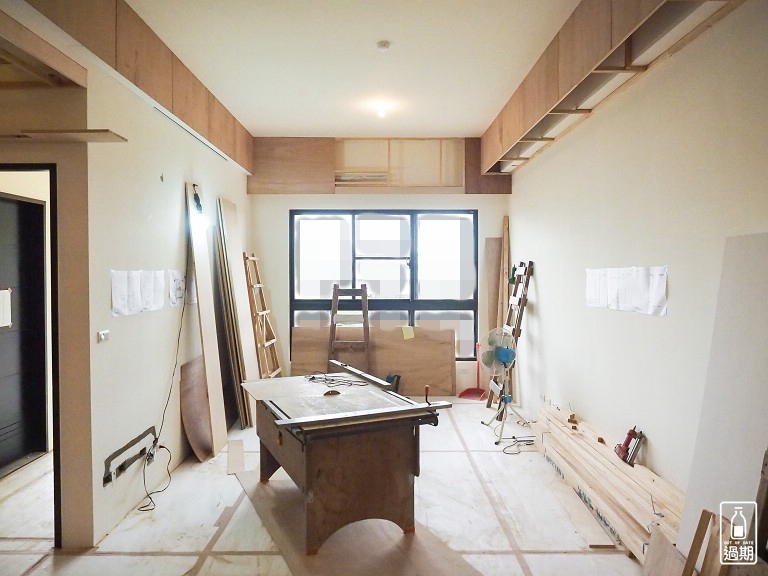

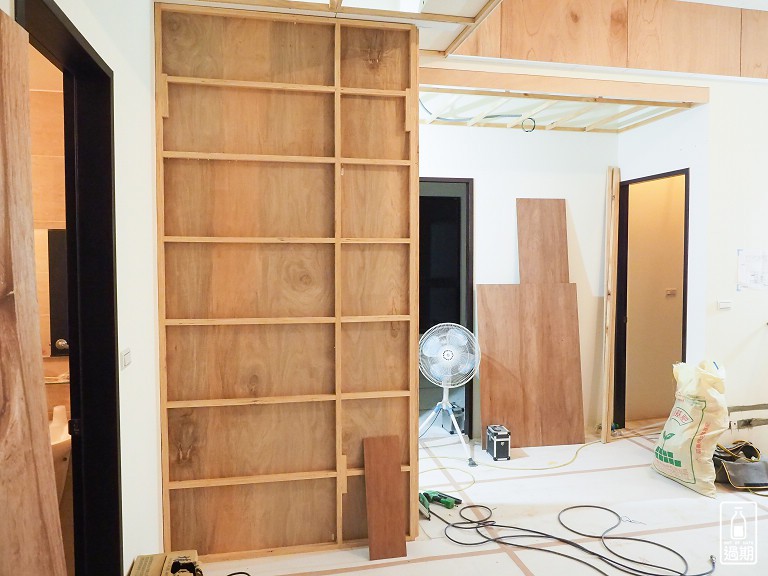

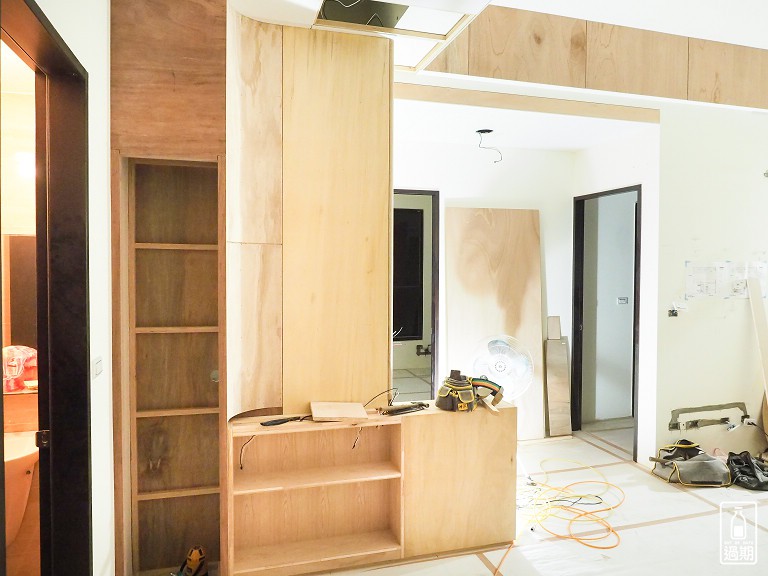

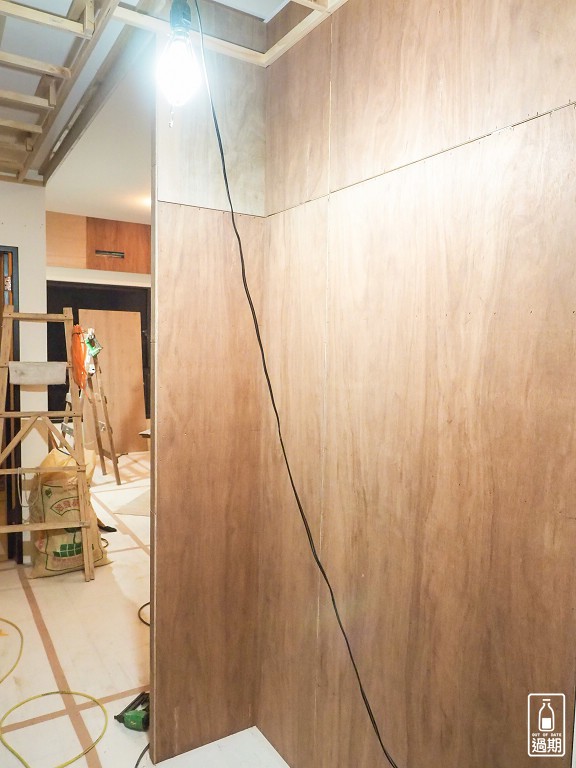

睽違一周的木工團隊再度現身,今天進度大躍進,最明顯的就是從廚房延伸的電器櫃背牆出現了。
電器櫃背牆的另一個角度,電器櫃直接設定在一字型廚房旁,是我們認為操作起來最順暢的布局方式。
從廚房往未來電器櫃的方向看去,屆時系統櫃進場時,櫃體就會與這面牆接合。

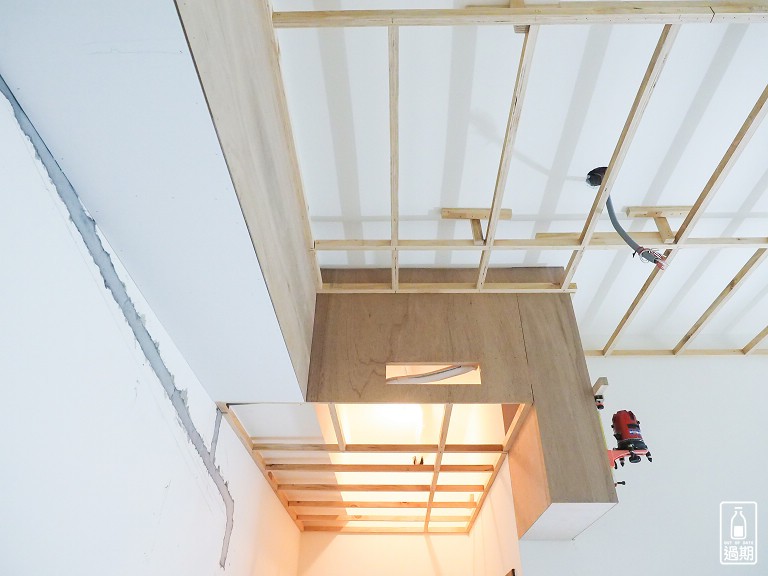

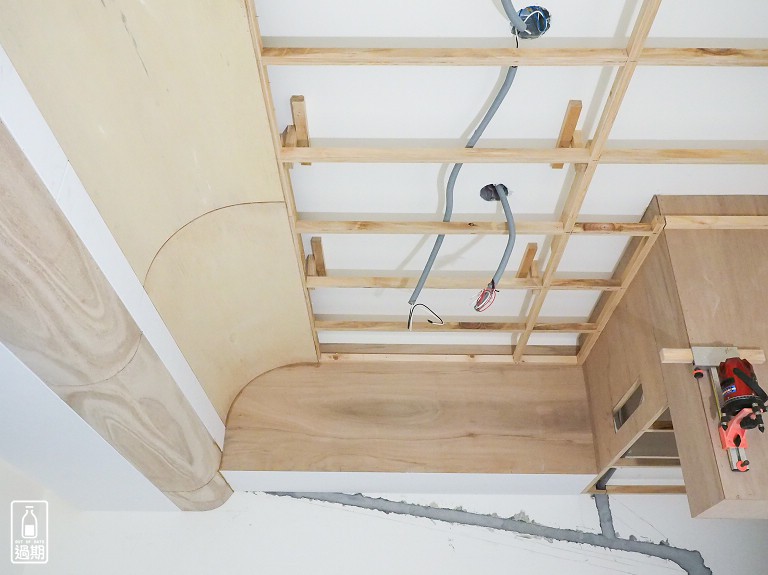

由於主臥雙人床擺設位置的上方有一座大樑,所以採曲線包樑的方式修飾,優美的S型曲線準備要出現囉。
這個S型弧形包樑的施作方式,同樣也是將水泥樑包覆起來,避免了異材質的接合。

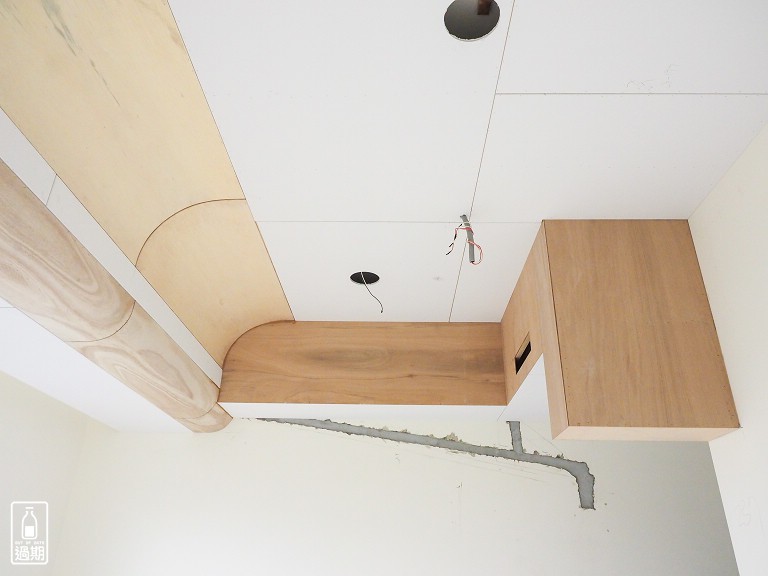

稍早在冷氣配管段落提到的主臥假樑也出現了,從主臥門口延伸至冷氣室內機的預定位置,同時包覆冷氣銅管及左邊樑柱,讓視覺感更平整。
私領域的臥室空間都有施作一層約10 ~ 15公分的平頂天花板,用來隱藏冷氣銅管以及裝設崁燈。

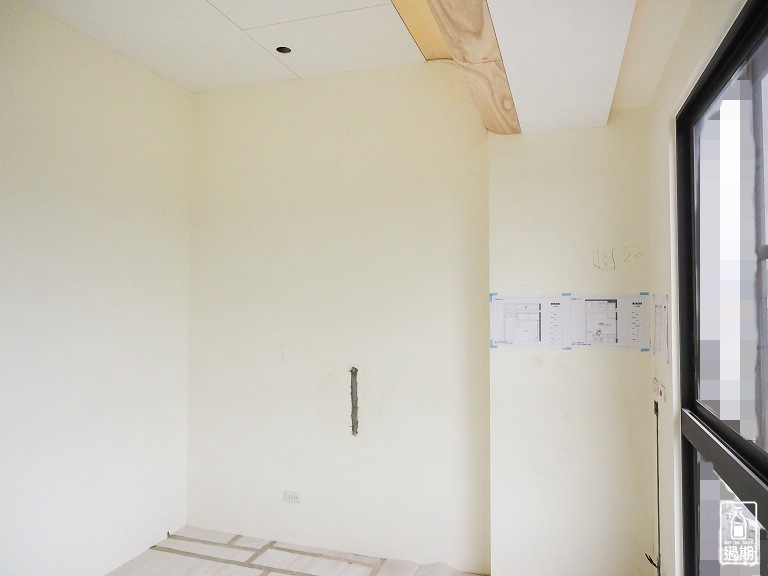

哥哥房間的矽酸鈣板已經鋪設上去,儘管左邊仍露出了橫樑,但我們希望能保留住樓高3米以上的挑高空間感,所以才會請規劃師 Tina 以最小所需厚度去做天花板。畢竟以現在的房價來看,我認為爭取空間才是高CP值的王道阿。
木工施作–6日目

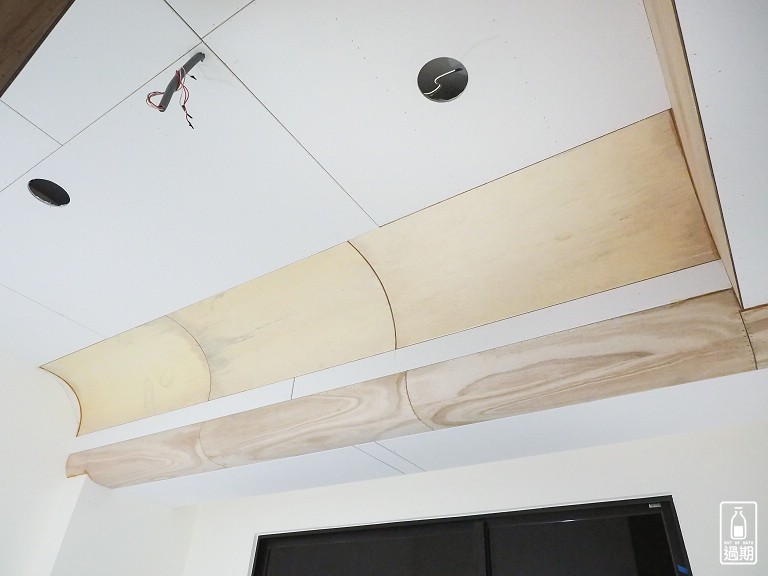

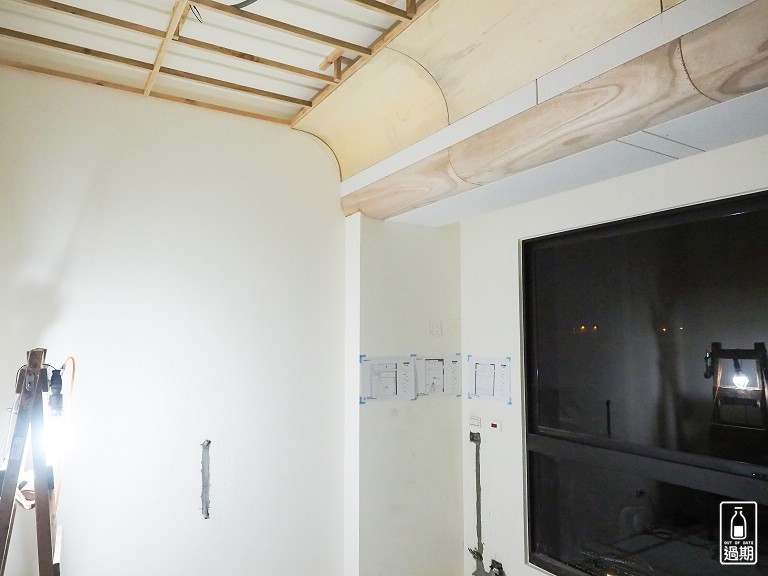

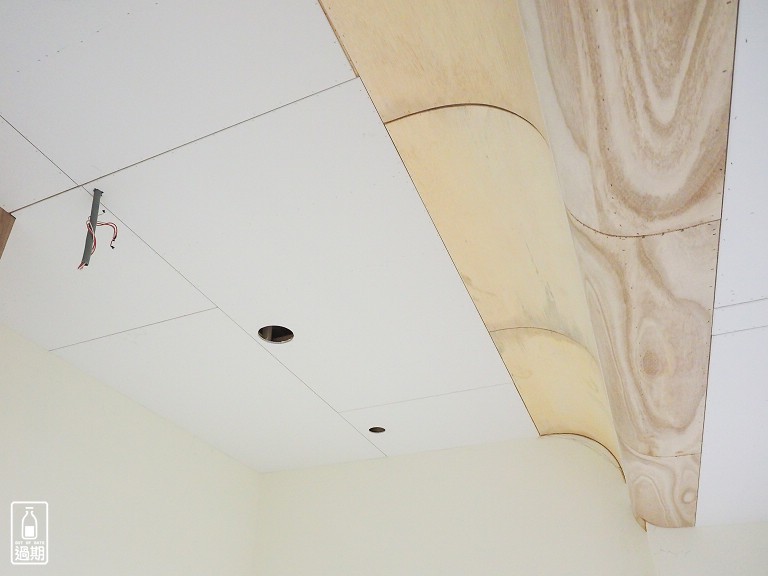

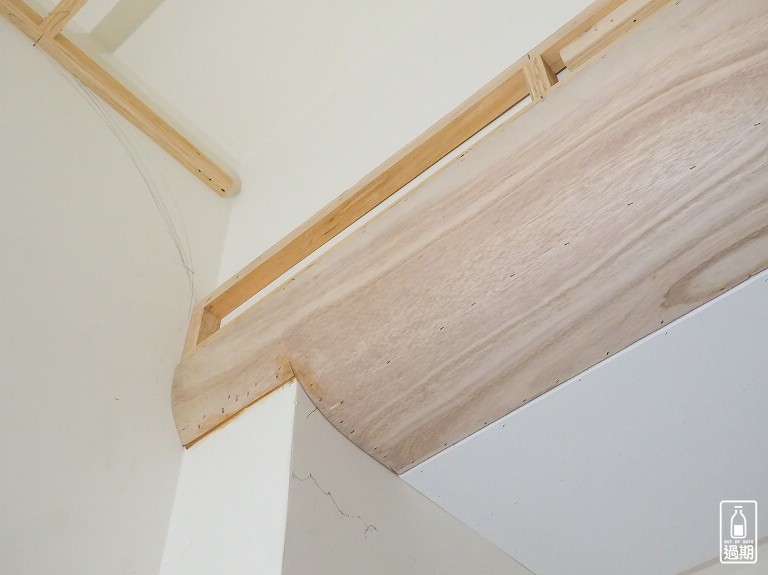

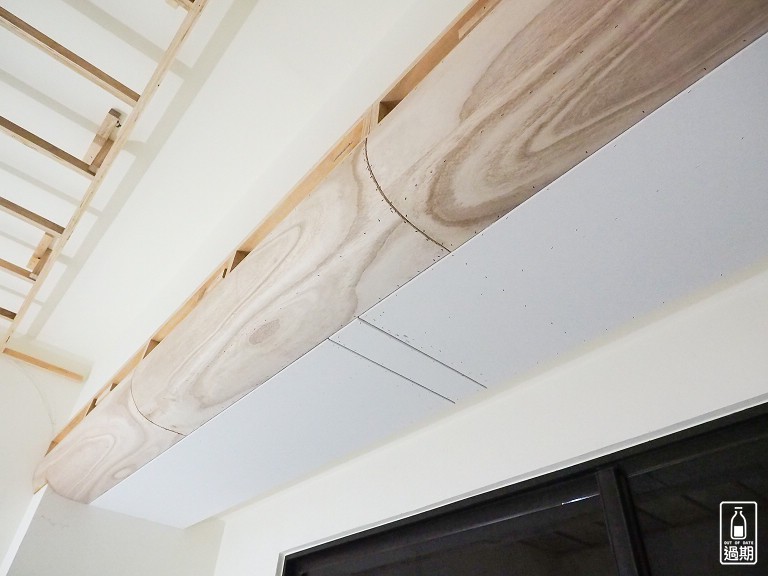

這天主臥的S曲線已經勾勒成形。
從主臥床頭位置抬頭看天花板,冷氣室內機從正對的牆面移至右側假樑上,就不會有對著床頭吹的困擾。
漂亮的S型修飾加上餘裕的樓高,實際現場感受未來床架的位置後,並不會感覺到壓迫喔。
木工施作–7日目

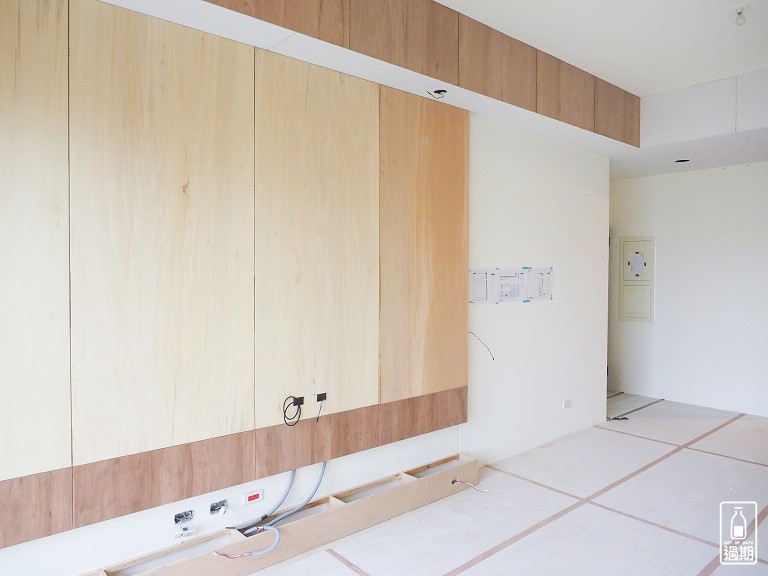

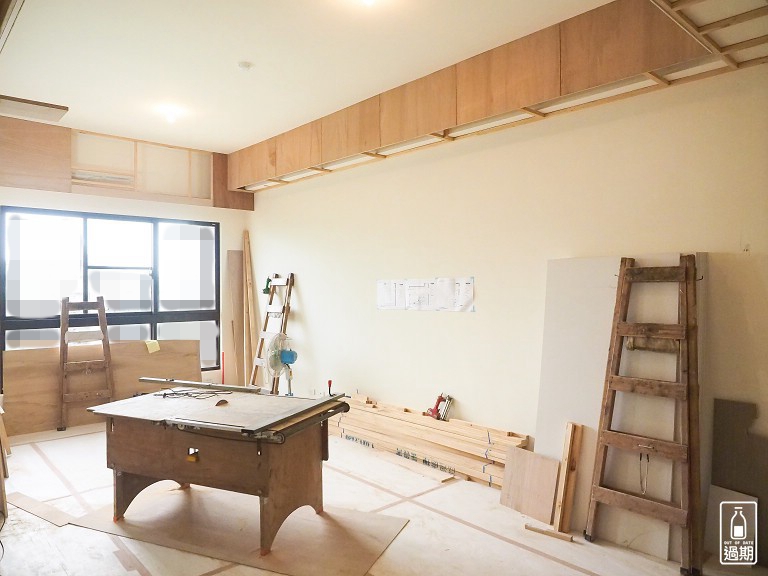

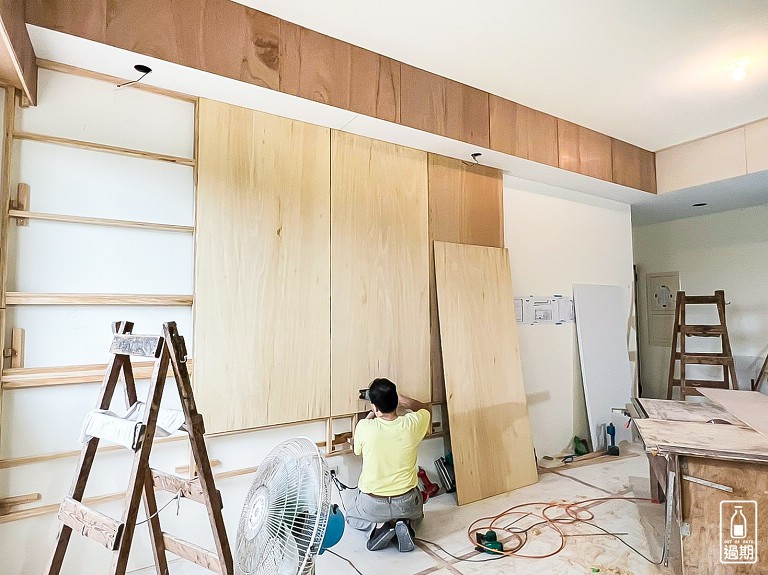

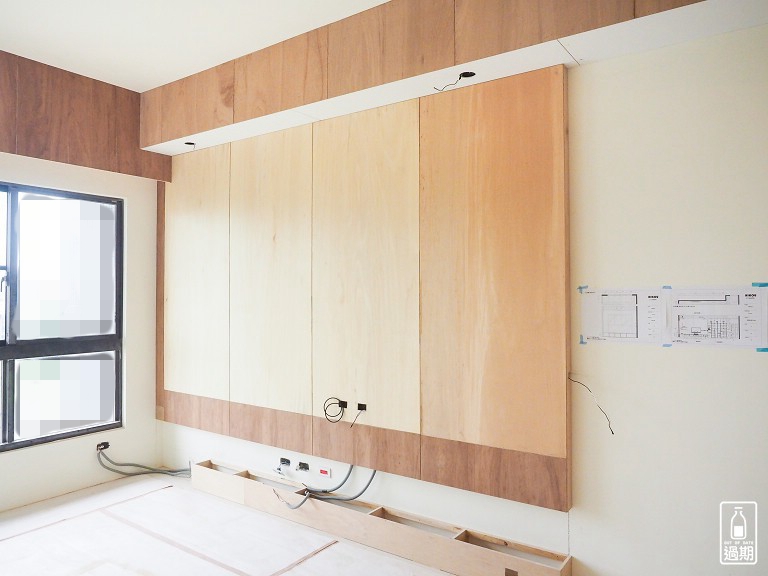

今天最大的進度就是電視牆的背板出現了。

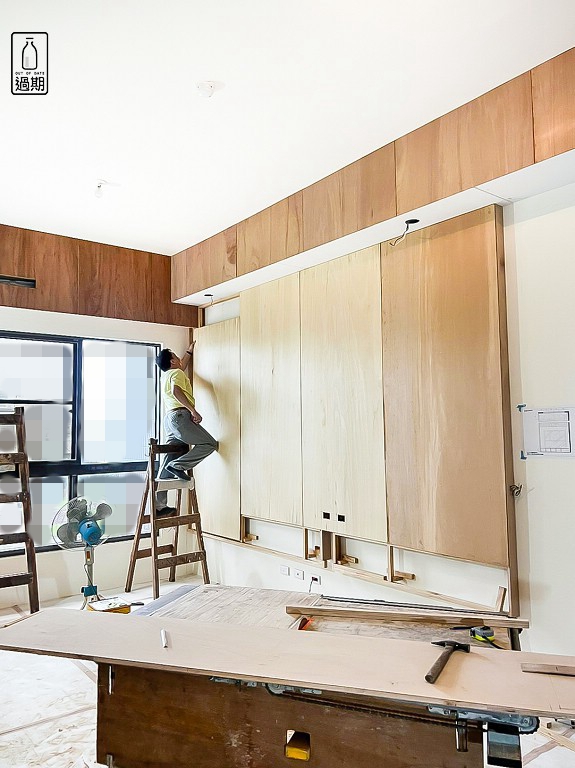

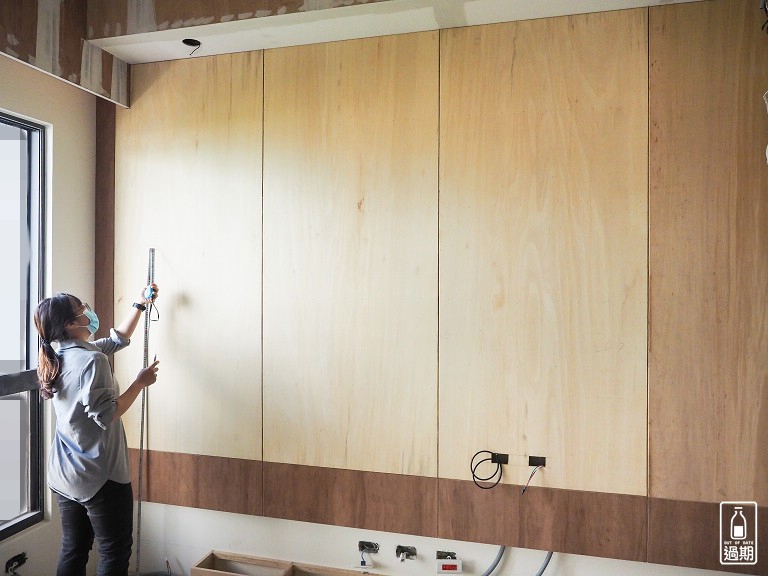

利用四大塊板材組成的超大電視牆,與明亮開闊的空間,越加期待成品的到來。
不僅電視牆背板,天花板四周包樑的部分也幾乎都完成了。

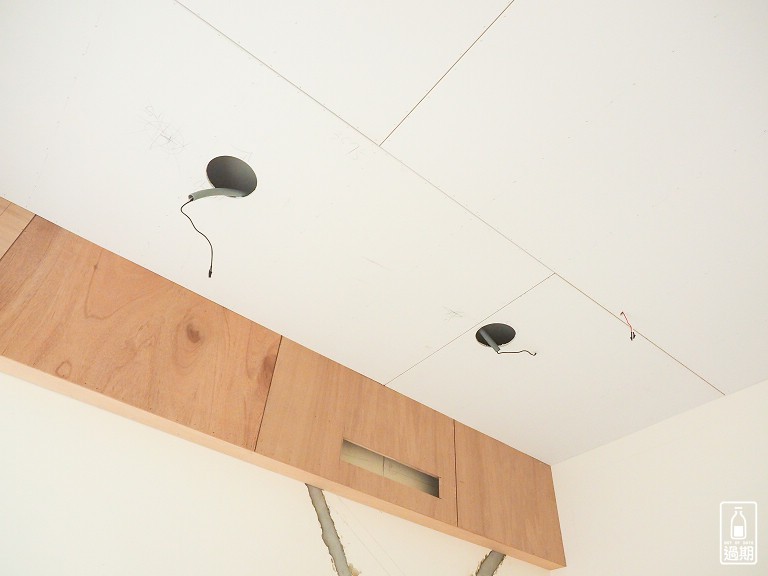

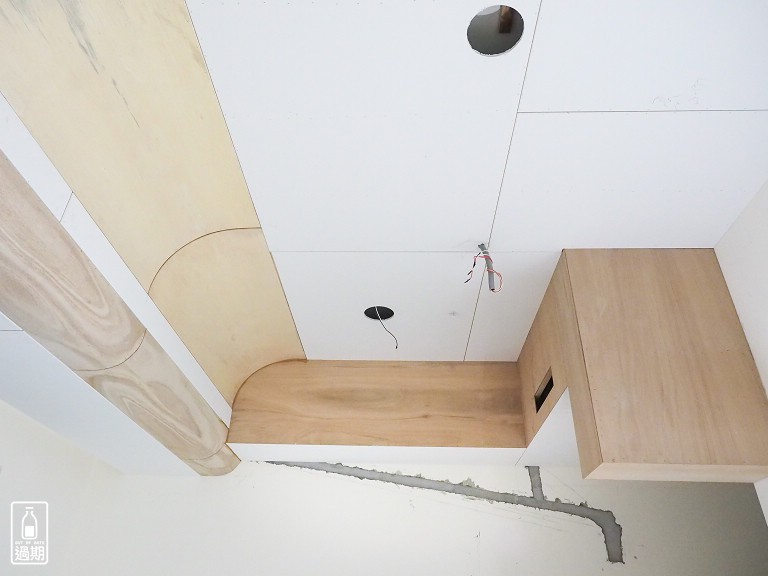

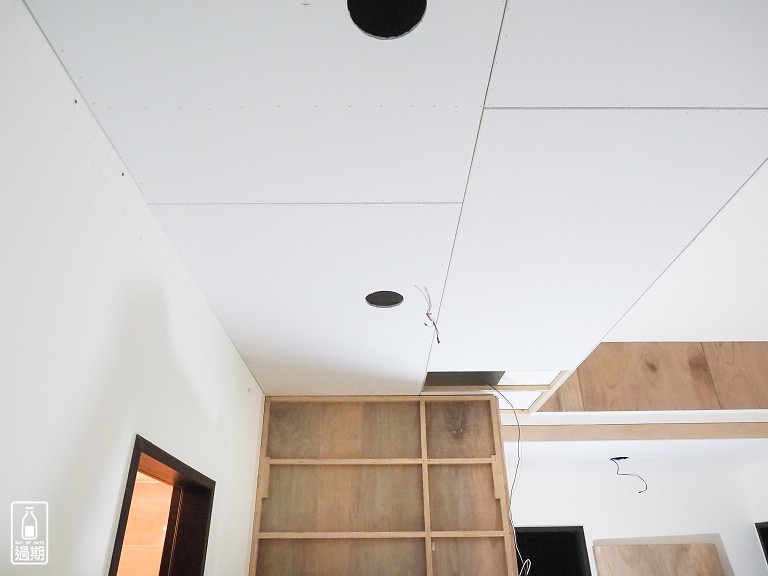

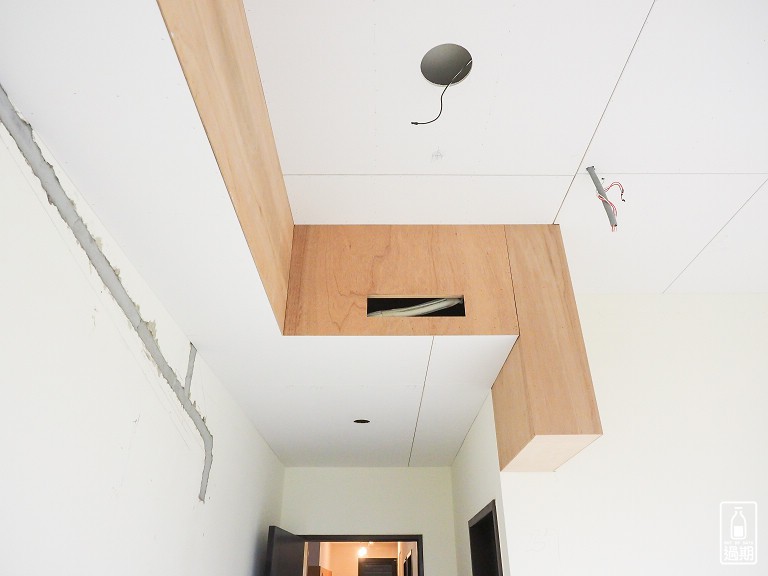

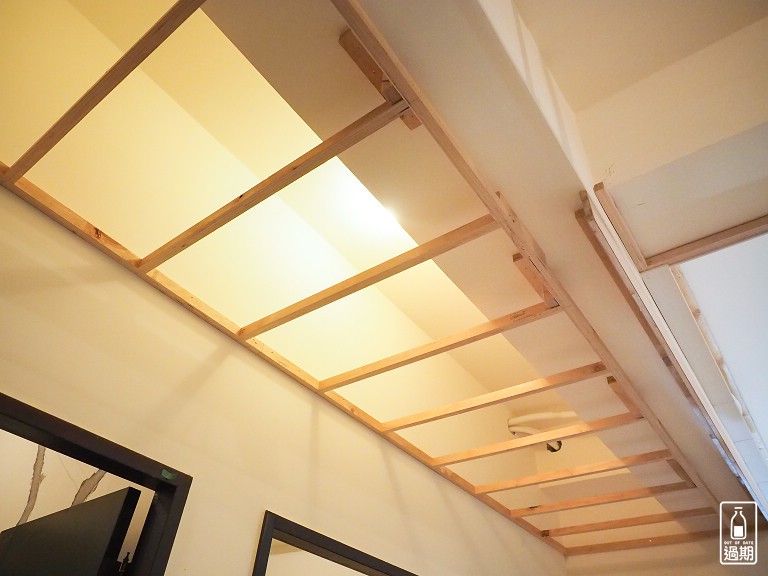

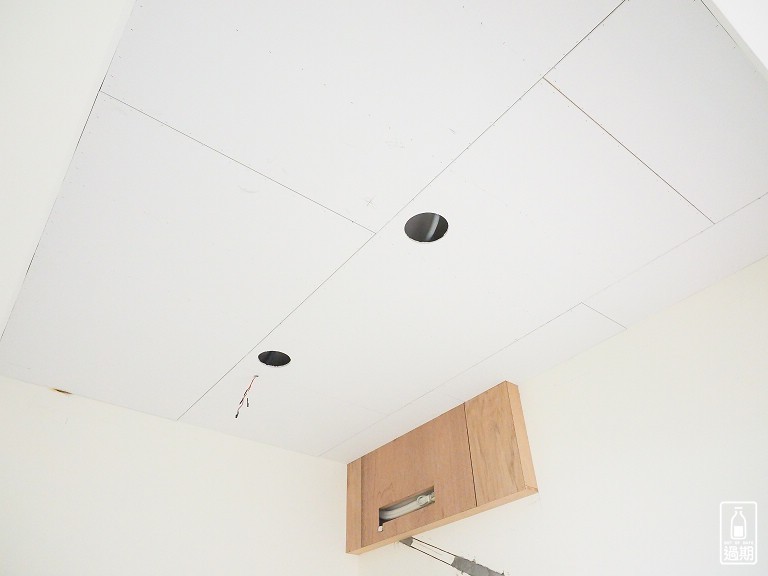

走道上方的天花板完成,同時也開了安裝崁燈的洞孔。
主臥的天花板也完成,看來木工部分就快收尾了。

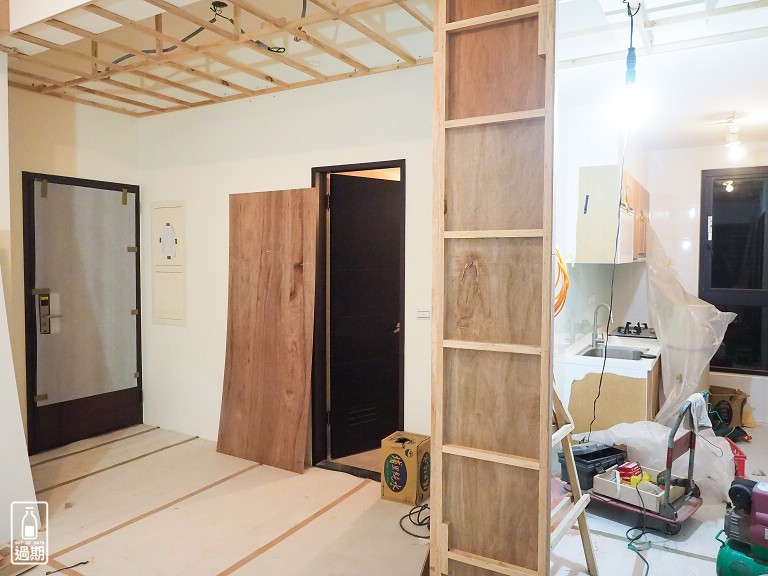

另外值得一提的就是「門口機」位置的調整,畢竟屬於專業設備,所以請了「門口機」廠商來移位,這部分也是由 規劃師 Tina幫忙協調的喔。
因為「門口機」會轉個垂直角,移位到另一側的牆面上,所以每條訊號線路都必須延長。

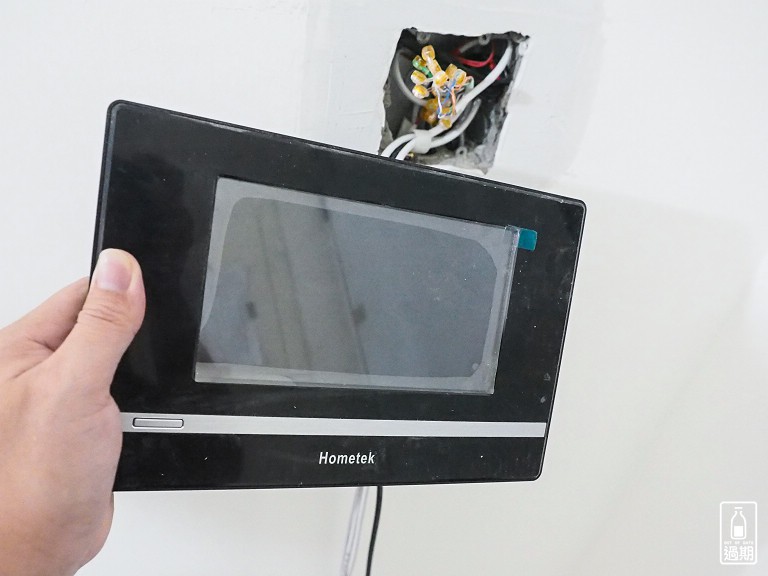

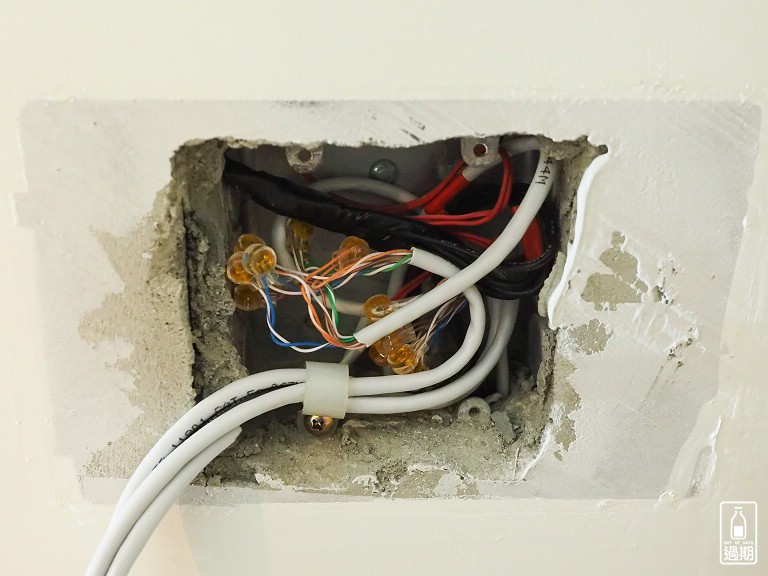

「門口機」廠商必須從原本端口延伸一組線路,且必須確定訊號傳輸正常。
木工施作–8日目

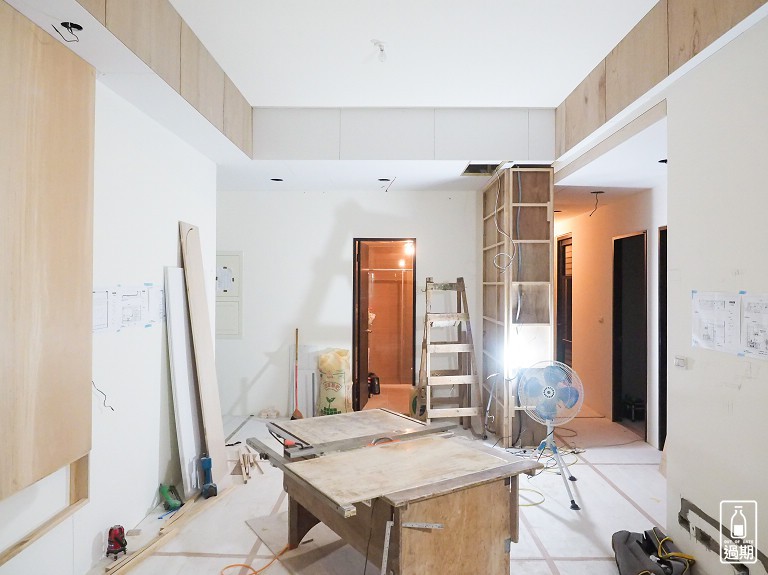

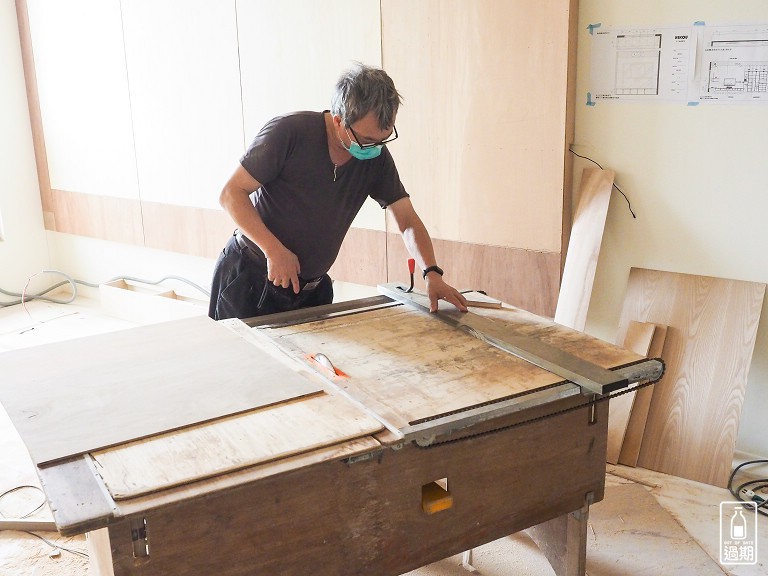

今天特別請了假去現場看看,同時帶點涼的感謝木工師傅們的這幾天的辛勞。

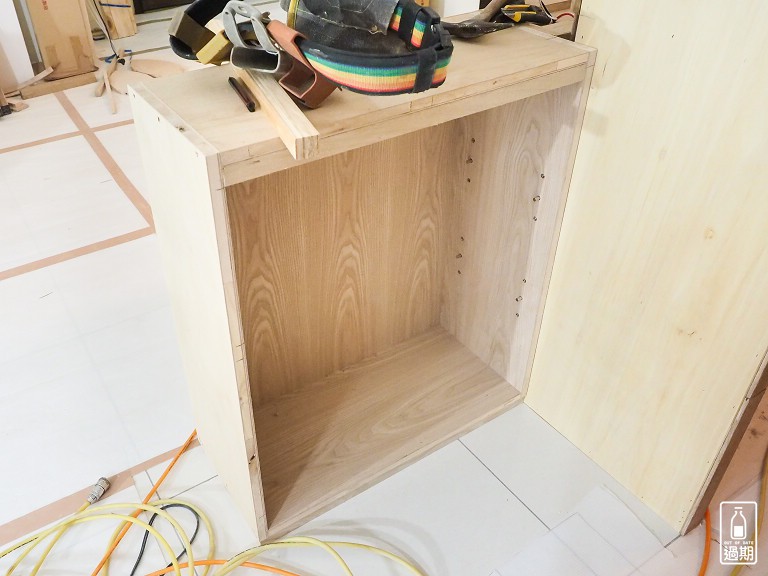

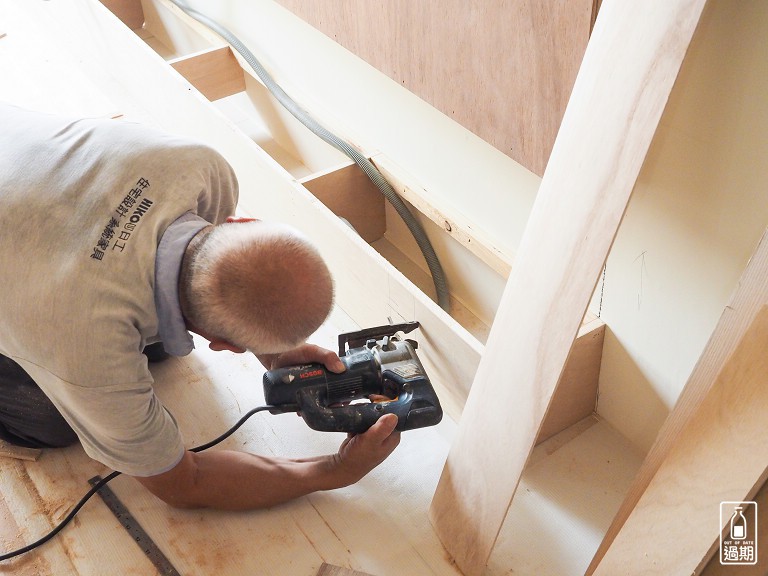

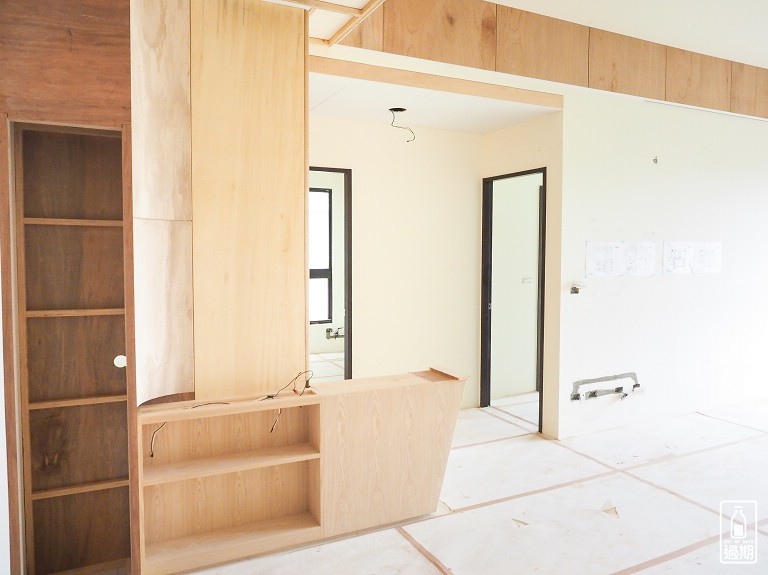

當時老師傅正在做電視櫃的支撐底座,底座上方就會放置日工的系統櫃。

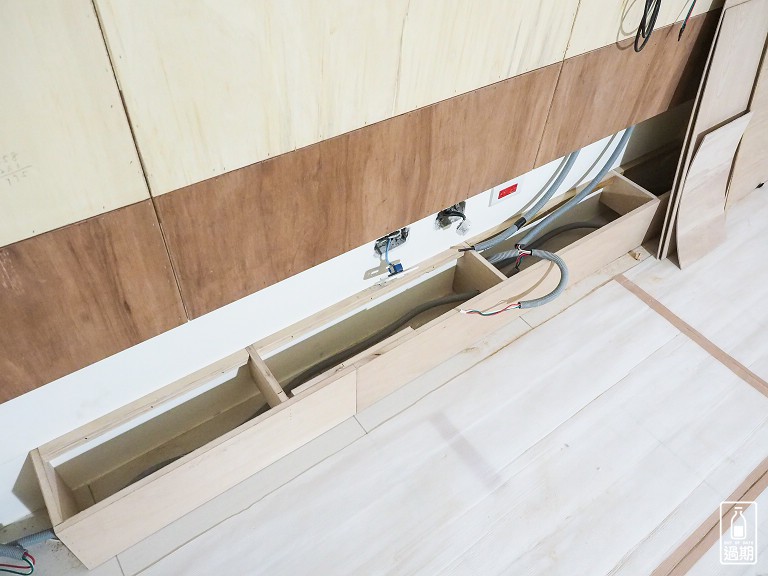

電視櫃底座完成,當天水電師傅也在現場,同時完成配線作業。
最後一項重點工程就是餐吧檯的弧形修飾與的立腳櫃體。

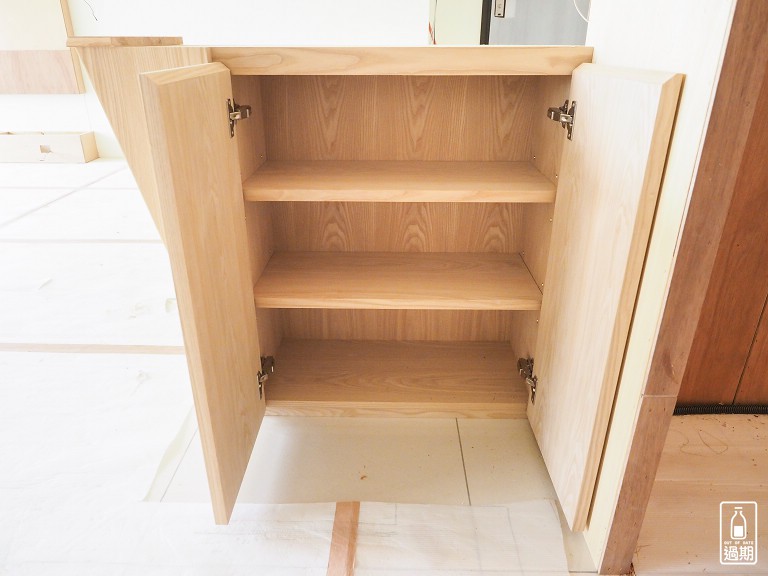

立腳櫃體面對大門的一方是採用開放式的層板,可以擺放家飾品等軟裝。
至於背對大門這一側則會設有門片,強調收納功能。
其實在哥妹房間天花板完成時,我一直對這處矽酸鈣板與冷氣管道間的縫隙有疑慮。

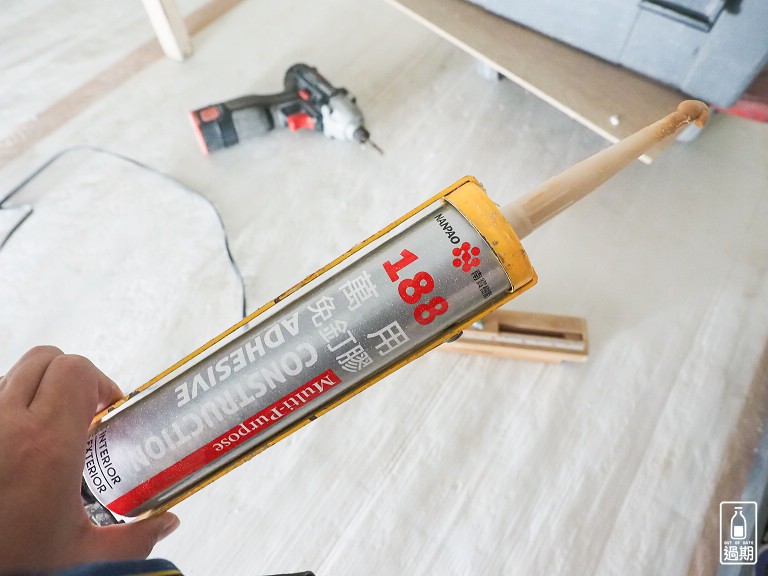

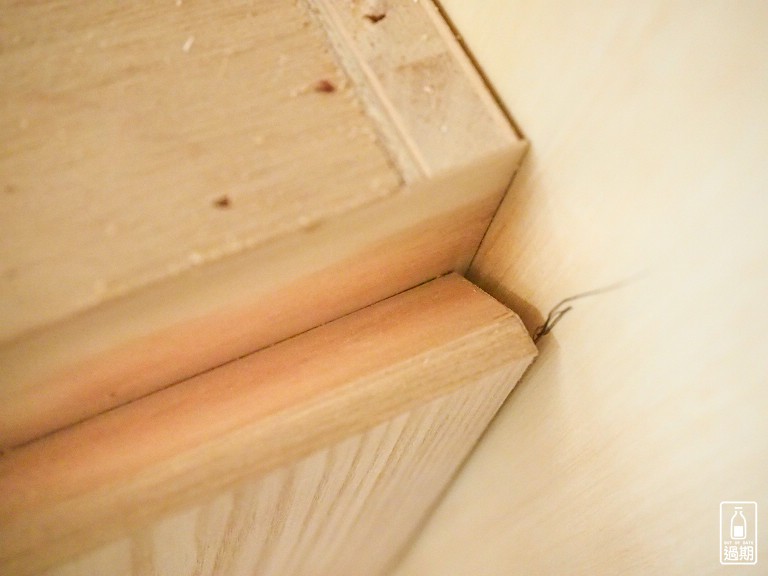

當天到場時也順便請教了師傅,師傅說明:這縫隙並不大,後續油漆師傅用AB膠很容易就補上,不過他會先用這種延展性較好的免釘膠補一道,讓後續AB膠更容易咬住縫隙。
講完後師傅就馬上爬上梯子把縫隙給填上了。事後我問師傅,為什麼當初不直接以封住冷氣管道的位置來做天花板呢? 師傅居然認真的說:圖上寫天花板做幾公分就是幾公分,沒有照圖施工可是會被規劃師 Tina罵的。師傅的回答超好笑啦。
木工退場
陸陸續續執行了快兩周木工施作,師傅們在前一日做了整理清潔後,完成階段任務退場了。

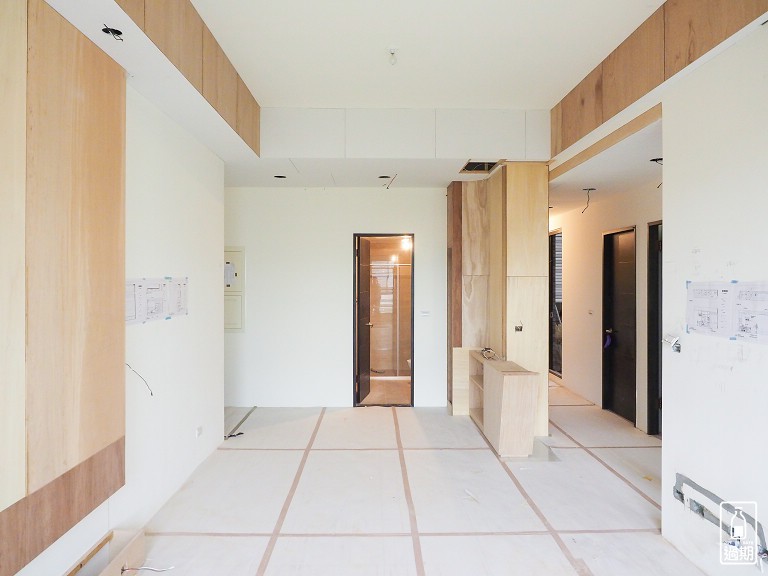

趁著光線充足的好天氣,帶大家繞一圈看看木工師傅們究竟完成了那些,首先客廳天花板部分完成四周的包樑,以及窗戶上方預留冷氣室內機的安裝位置。

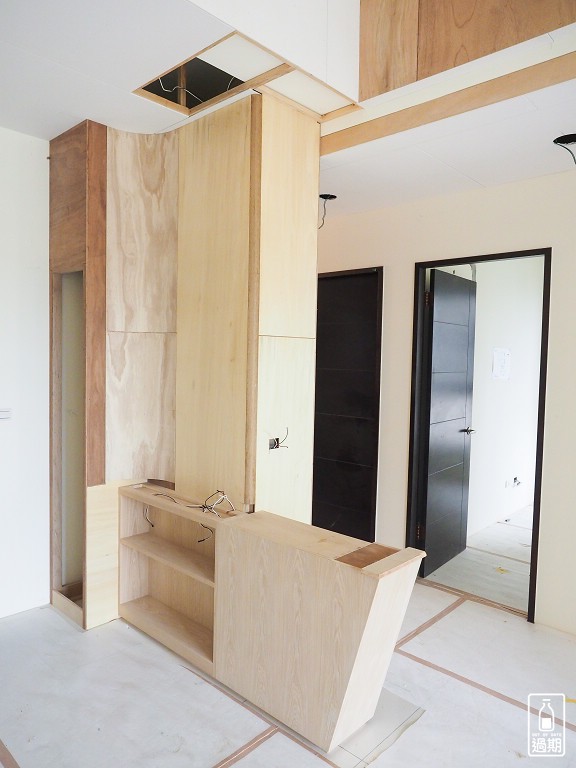

大片電視牆背板及懸空電視櫃支撐架的製作。
這是從客廳窗戶往室內方向看的視角,當初多虧了規劃師 Tina的餐吧檯設計,讓整個公共空間更具完整性,視覺效果更加寬敞。

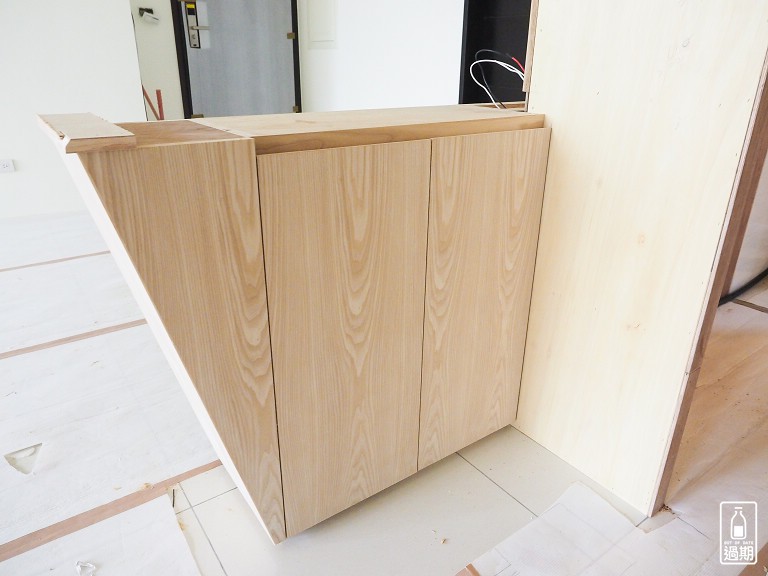

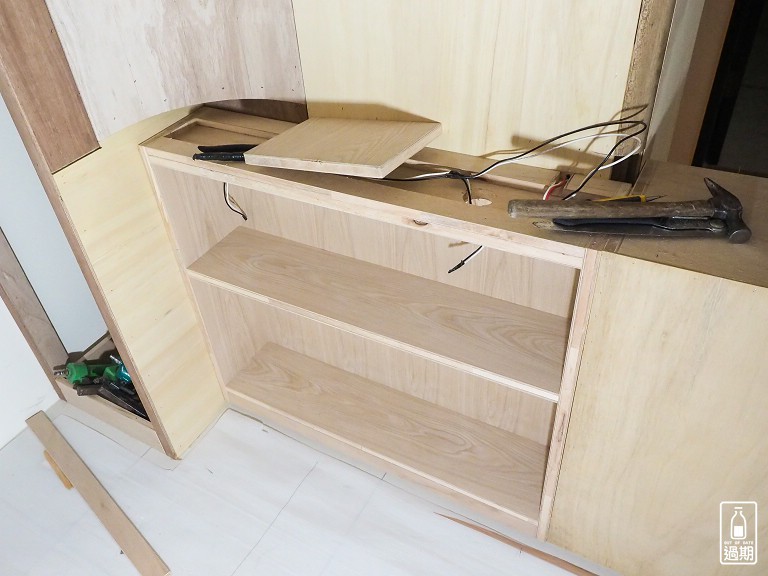

再來是餐吧檯的主結構,以及立腳櫃體。
為了讓整座餐吧檯與電器櫃更加美觀,規劃師 Tina 利用了一道 R角立面修飾原本的垂直角,讓櫃體線條更加柔和。

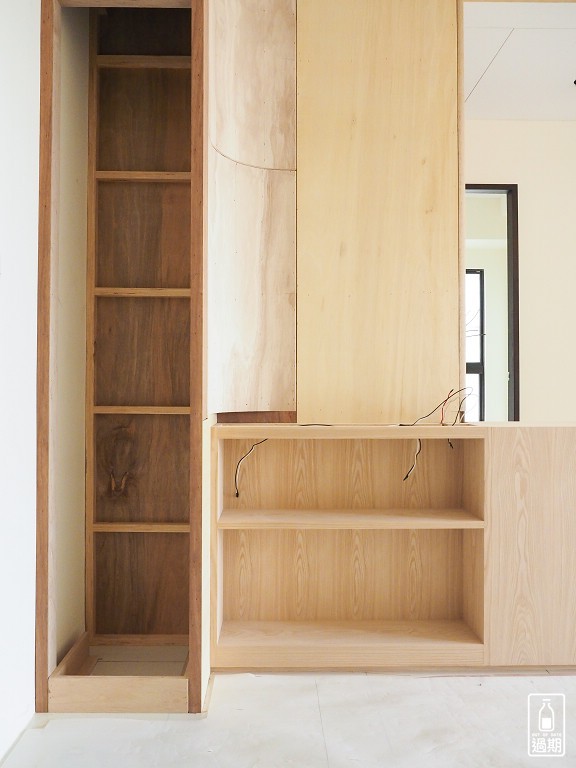

左側的空間是預留給系統櫃進駐的家,右側則是已經貼上選色時決定的「栓木山紋」木皮。
立腳櫃另一側的「栓木山紋」紋路效果更是明顯,後續油漆師傅刷上保護漆後,色澤對比度會更立體喔。
要稱讚一下木工師傅的手藝了,首先有注意到門片及層板厚度嗎?目測幾乎就有兩公分厚,而且貼皮紋路有仔細對花,視覺效果整齊一致。
師傅為了讓門片開啟時,不會受到櫃體有限空間,而抑制開啟角度,特別選用特殊絞鏈讓門片能順暢的開關。

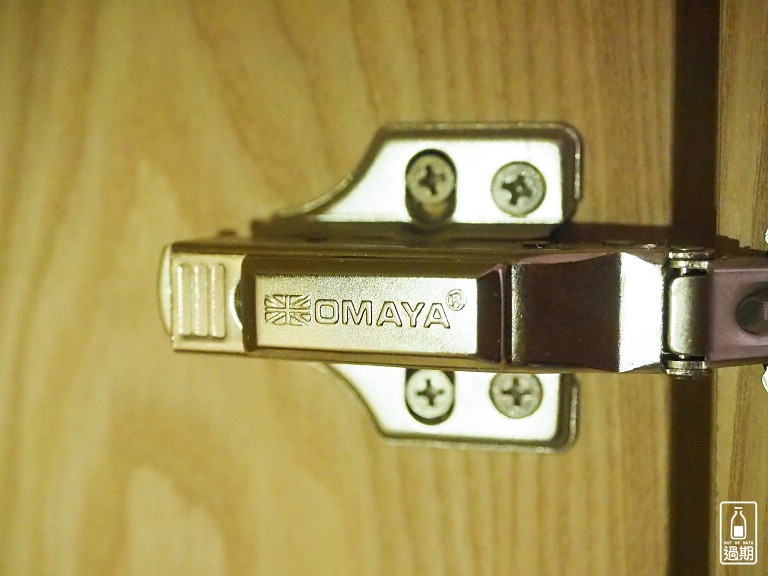

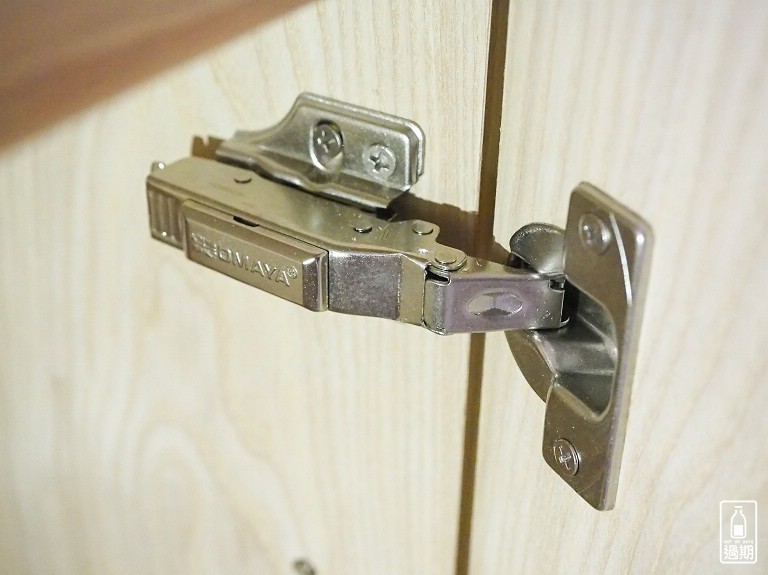

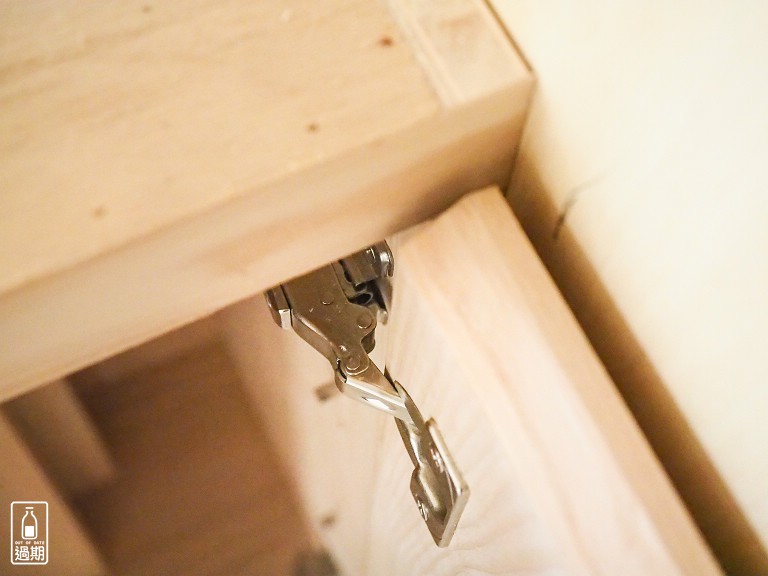

而且師傅選用的還是英國進口的「OMAYA」緩衝絞鏈,質感加分!
來到主臥空間的部分,主要就是這面S型曲線的包樑修飾,並銜接平頂天花板。
以及從主臥門口延伸的橫樑包覆及冷氣室內機安裝位置。

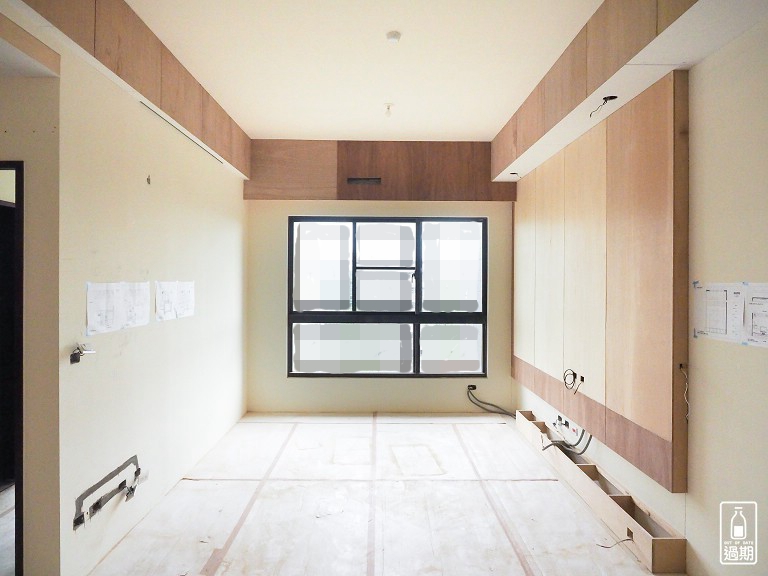

哥妹房間的平頂天花板及冷氣室內機安裝位置,出風口都避開直吹頭部的問題。
現場跑一圈後,對於木工成品幾乎沒甚麼可以挑剔的地方,唯一需要調整的就是電視櫃支撐的部分。
當初規劃電視櫃下方可停放掃地機器人,但支撐腳從牆面就突出20公分,電視櫃深度也才40公分,若加上充電座等,掃地機器人勢必露一大截在外面。
向規劃師 Tina連繫後,她特別解釋道:只要懸浮電視櫃固定方法正確,通常是不需要加做支撐腳,但考量我們還有兩隻跑跑跳跳的小朋友,可能會不經意的坐在電視櫃上,所以才會加做支撐腳。
不過細心的 Tina還是特別跑趟現場直接討論,決定在不影響結構的狀態下,將一小部分的支撐腳內縮,讓掃地機器人有了完整的家。

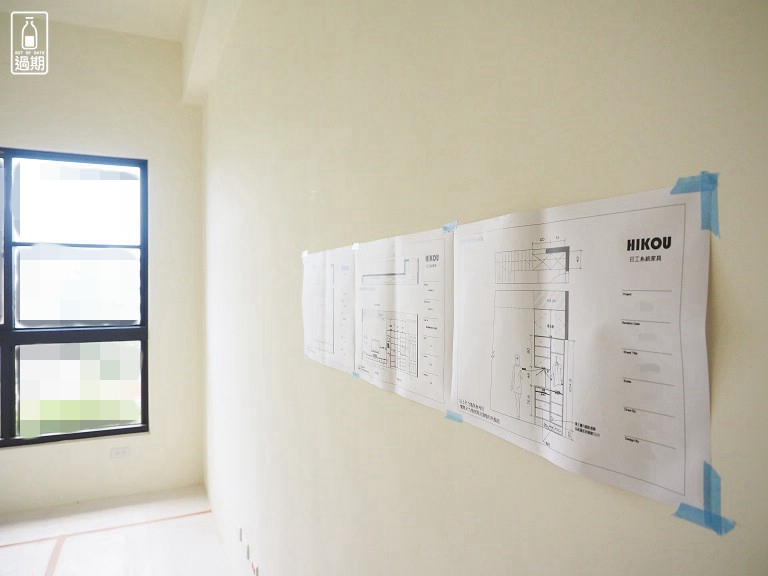

除了支撐腳內縮議題外,規劃師 Tina也陪著我們在每一處空間做個確認,不僅確保實際成品符合預期,也可以當作重要里程碑的驗收。
按照工序安排,接下來還有油漆、鐵件、系統櫃、燈具、地板等,後續我也會整理這些有趣的過程分享給大家喔。
文章最後幫我們的規劃師真心推薦一下。
目前得知我們的規畫師Tina已開創自己的新事業,有興趣的朋友可利用下面資訊與 Tina規劃師討論喔。
連絡電話:0988 275 012
email:tina@nimo-studio.com
牛奶二代宅–成家實記系列
用DWG TrueView免費工具,認識未來的新家SketchUp–室設初心者用簡單七步驟,實現心中的夢想家
樂菁驗屋–專業知識與精準儀器,連建商主任都驚嘆的驗屋團隊
Pinno品諾沙發–舒適的展場,專業的解說,選擇最適合自己的沙發
SketchUp–裝潢設計DIY,實踐自己的新家設計理念
日工住宅設計–職人專業,感謝空間規劃師的無限巧思(設計篇)
日工住宅設計–難以抉擇,原來裝潢選色會這麼燒腦(選色篇)
日工住宅設計–木工師傅做甚麼?逐日進度大公開(木工篇)
日工住宅設計–營造新家風格的助攻手(油漆鐵件篇)
日工住宅設計–打破你對系統家具的刻板印象(系統櫃篇)
IKEA組裝服務–PAX衣櫃搬新家,讓心愛家具繼續發光發熱
華燈市軌道燈吊扇+國際牌LJ冷氣+國際牌RISNA開關–進入舒適的文明生活
寶陞INNOVA SPC石塑地板–增添空間個性,給雙腳原木般的幸福感
桃園長佳窗簾–值得再訪的專業店家,營造空間美感更加分
北歐風新居開箱最終篇–滿周歲生活體驗,空間細節全紀錄
